JE-logo

JANTE Elektro - Služby

(Nacházíte se v režimu zjednodušeného zobrazení webové stránky.)

Přepnutí zpět na interaktivní zobrazení je na konci této stránky.

Váš prohlížeč nepodporuje SVG, aktualizujte prohlížeč!

Váš prohlížeč má chybu v zobrazení foreignObject v SVG. Kontaktujte dodavatele vašeho prohlížeče k odstranění chyby, nebo použijte prohlížeč od jiného výrobce!

Jazyková verze:       CZ / Eng

Hlavní menu

Obsah stránky

JANTE Elektro

Projekt – realizace – revize jako jeden systém odpovědnosti

1. Kdo jsme a jak přemýšlíme

Elektroinstalace není soubor kabelů a jističů.

Je to technický bezpečnostní systém s přímou vazbou na ochranu zdraví, majetku a právní odpovědnost vlastníka.

Naše práce není rozdělena na projektanta, montážníka a revizního technika jako oddělené světy.

Tyto oblasti vnímáme jako navazující fáze jednoho procesu.

Projekt bez vazby na realizaci je teorie.

Realizace bez dokumentace je riziko.

Revize bez znalosti souvislostí je formalita.

My pracujeme systémově.

2. Rozsah činností – od jednotlivých bytů po veřejné objekty

Zajišťujeme:

projekty elektroinstalací pro rodinné domy, byty, chaty a menší bytové domy,

samostatné projekty elektroměrových rozvaděčů,

dokumentaci pro rekonstrukce bez nutnosti stavebního řízení,

prováděcí dokumentaci,

dokumentaci skutečného provedení dle zákona 250/2021 Sb.,

realizace nových instalací,

rekonstrukce starších soustav,

opravy a modernizace,

výměny hlavních jističů,

výměny elektroměrových rozvaděčů,

výrobu a montáž rozvaděčů,

uzemnění a hlavní pospojování,

přepěťové ochrany,

slaboproudé rozvody a datové racky,

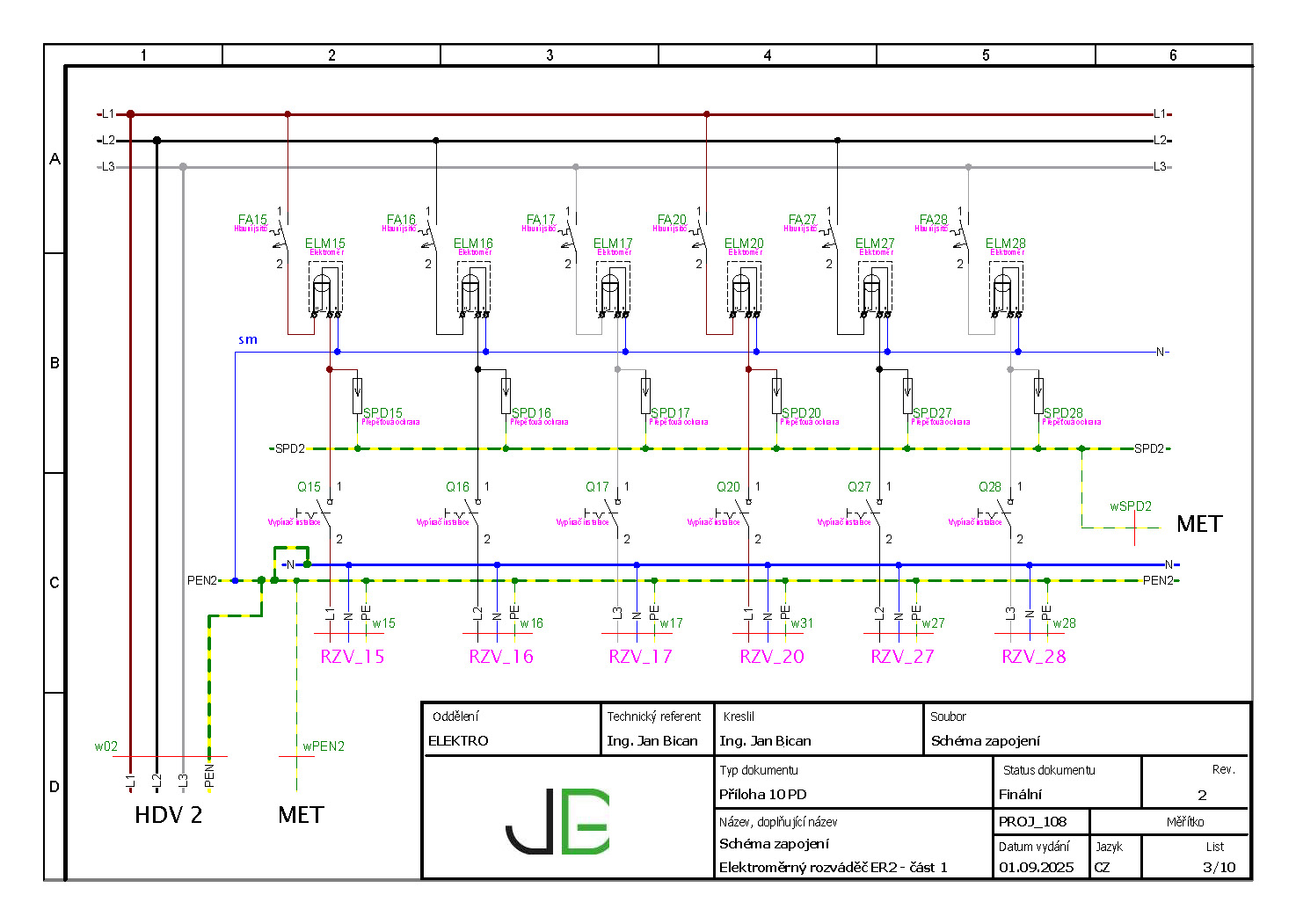

revize všech těchto zařízení.

I malý zásah v jednom bytě může změnit zatížení přívodu, selektivitu jištění, parametry ochrany před úrazem a výsledky budoucí revize.

Proto každá změna musí být evidovaná a technicky zpracovaná s ohledem na celek.

3. Spolupráce s distributorem – administrativní i technická jistota

Jsme oficiálním partnerem společnosti ČEZ Distribuce, a.s.

Tato spolupráce představuje praktickou výhodu pro investora i provozovatele.

Netýká se pouze projektování a realizace, ale také revizní činnosti a následného provozu zařízení.

Elektroinstalace objektu není izolovaný systém.

Je přímým pokračováním distribuční soustavy.

Projektování a realizace v návaznosti na distributora

V rámci přípravy a realizace staveb zajišťujeme komunikaci s distributorem, podání žádostí o připojení, řešení změn rezervovaného příkonu a hodnot hlavních jističů, koordinaci přeložek a úprav odběrných míst, přípravu podkladů pro osazení elektroměrů, technické konzultace napájecích podmínek a řešení nesouladů mezi skutečným stavem a evidencí distributora.

Projektová dokumentace je zpracována tak, aby odpovídala aktuálním připojovacím podmínkám a technickým standardům.

V praxi to znamená méně administrativních komplikací, rychlejší schvalovací proces, eliminaci vracení dokumentace, technickou návaznost na distribuční síť a snížení rizika zdržení stavby.

Elektroměrové rozvaděče – rozhraní mezi sítí a objektem

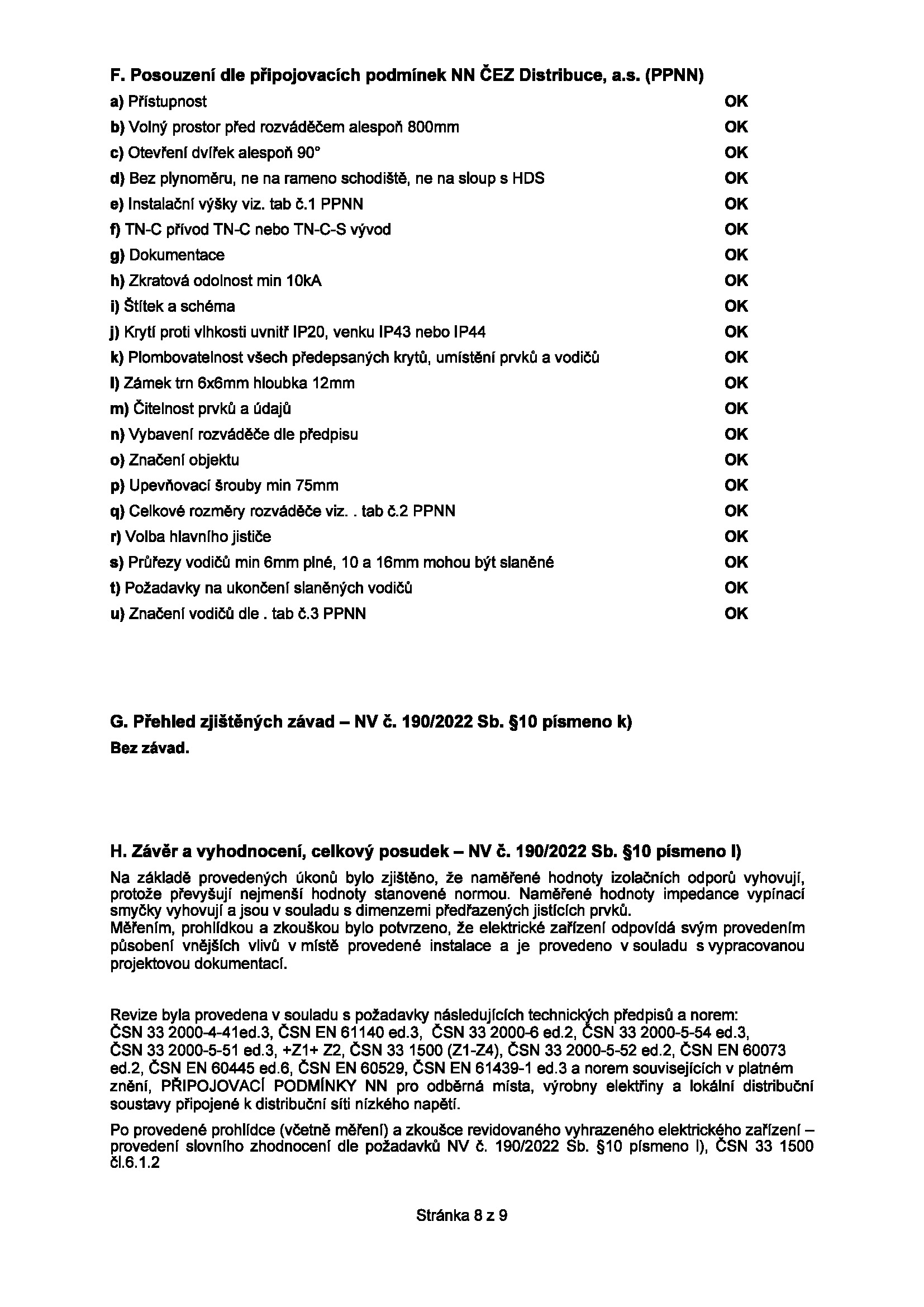

Elektroměrové rozvaděče a odběrná místa musí splňovat aktuální Připojovací podmínky distributora, technické standardy ČEZ Distribuce, požadavky na umístění, jištění a plombovatelnost, konstrukční a označovací požadavky a normové požadavky dle ČSN.

V rámci realizací navrhujeme a vyrábíme elektroměrové rozvaděče tak, aby splňovaly tyto podmínky nejen formálně, ale technicky správně.

Revize v návaznosti na podmínky distributora

Revize elektroměrového rozvaděče není pouze kontrolou jističe.

Je to kontrola zařízení, které tvoří rozhraní mezi distribuční sítí a objektem.

V rámci revizní činnosti prověřujeme soulad provedení s připojovací dokumentací, splnění technických podmínek distributora, normovou ochranu před úrazem elektrickým proudem a bezpečnost a funkčnost rozhraní odběrného místa.

Správně navržený, realizovaný a revidovaný elektroměrový rozvaděč je základním předpokladem bezproblémového připojení a provozu objektu.

Elektroinstalace nekončí v rozvaděči objektu. Začíná na hranici s distribuční sítí.

Schopnost jednat s distributorem věcně, technicky a v souladu s jeho metodikou představuje významnou přidanou hodnotu a stabilitu celého projektu.

4. Projekt jako základ bezpečnosti

Projektová dokumentace zahrnuje zejména dimenzování vodičů dle ČSN 33 2000-5-52, ochranu před úrazem elektrickým proudem dle ČSN 33 2000-4-41, výpočty impedance poruchové smyčky, návrh selektivity jištění, koordinaci přepěťových ochran, návrh uzemnění a hlavního pospojování, návrh rozvaděčů a přípravu podkladů pro kusové ověření dle ČSN EN IEC 61439.

Projekt není administrativní příloha.

Je to konstrukční dokument bezpečnostního systému.

Bez kvalitního projektu nelze vytvořit správnou dokumentaci skutečného provedení.

Bez dokumentace skutečného provedení nelze provést řádnou revizi.

Bez revize nelze objekt bezpečně užívat.

5. Realizace – technický výrobek, ne montážní improvizace

Rozvaděč je výrobek.

Montážník je jeho výrobcem.

Podle ČSN EN IEC 61439-1 a 61439-2 musí výrobce rozvaděče provést kusové ověření, doložit konstrukční podklady, provést měření, zajistit výpočty oteplení, opatřit zařízení výrobním štítkem, vydat prohlášení o shodě a archivovat dokumentaci.

Bez těchto kroků je zařízení normativně nedokončené.

Součástí naší práce je interní testování používaného materiálu, archivace dodavatelské dokumentace, štítkování, zpracování dokumentace skutečného provedení a příprava na revizi.

Zařízení, které nelze revidovat, není bezpečné zařízení.

6. Revize jako právní ochrana vlastníka

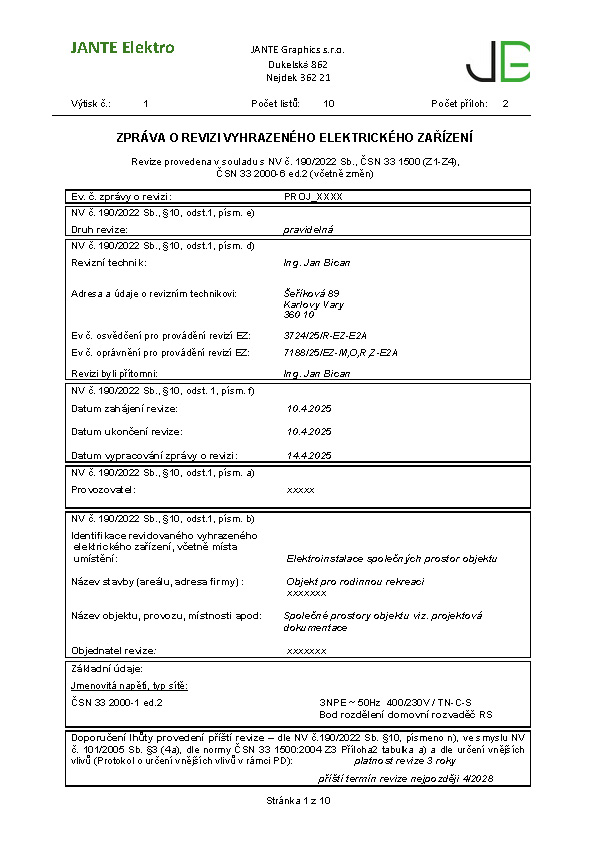

Revize elektrických zařízení se provádějí dle zákona č. 250/2021 Sb., NV 190/2022 Sb., norem ČSN řady 33 2000 a souvisejících technických předpisů.

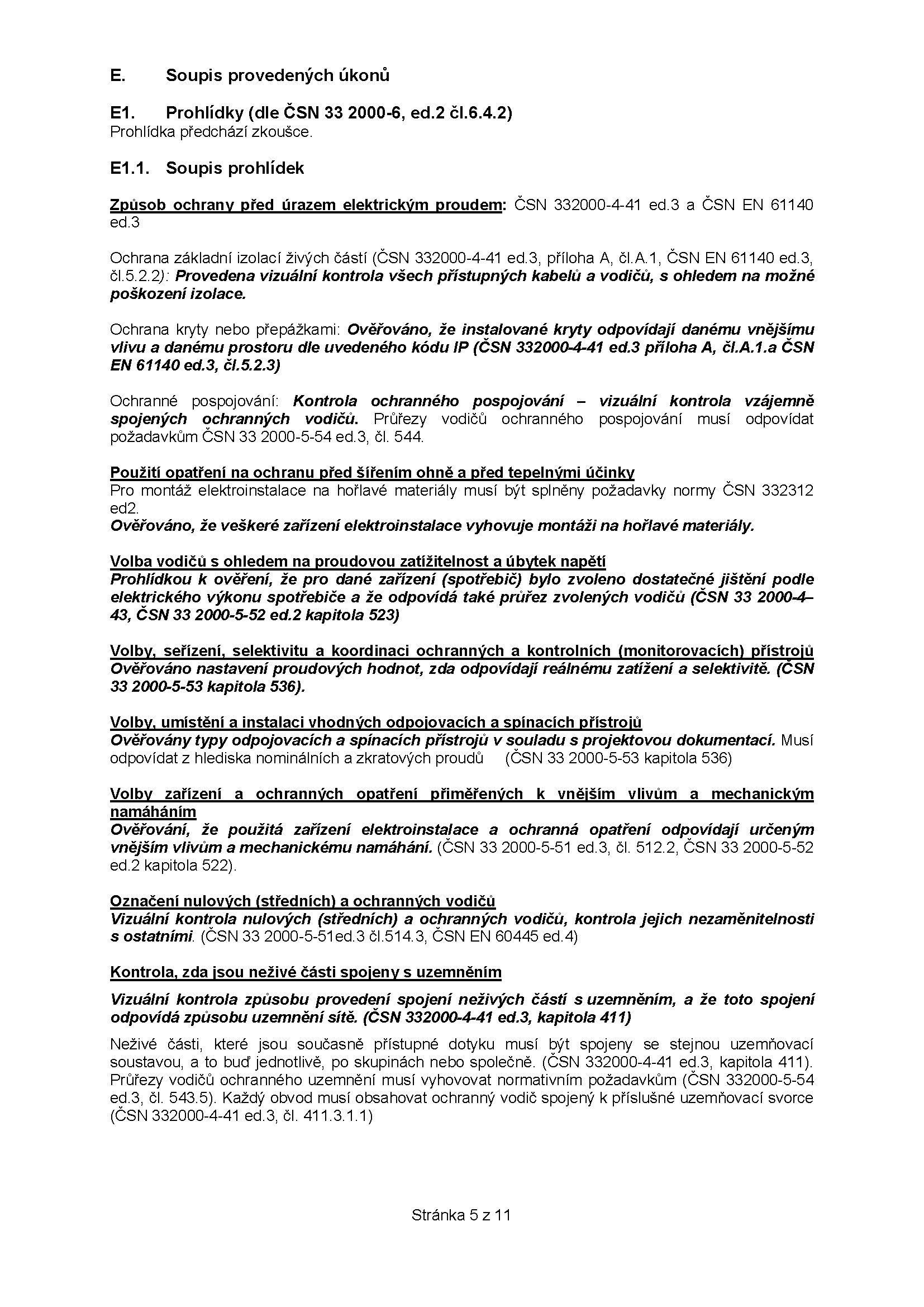

Revize zahrnuje identifikaci objektu, popis napájecí soustavy, tabulky měření, vyhodnocení ochrany před úrazem, kontrolu dokumentace, přehled závad, návrh opatření a jednoznačný závěr.

Odpovědnost za stav zařízení nese vlastník nebo provozovatel.

Revizní zpráva je dokument, který prokazuje péči řádného hospodáře, dokládá kontrolu technického stavu, je klíčovým podkladem při škodních událostech a je prvním dokumentem, který si vyžádá pojišťovna.

7. Trestněprávní rovina a odpovědnost

V případě škody na zdraví nebo majetku se zkoumá, zda byla elektroinstalace udržována, zda byla prováděna pravidelná kontrola, zda byly závady odstraněny, zda existovala dokumentace skutečného provedení a zda byl rozvaděč normativně dokončen.

Absence dokumentace a revize může být vyhodnocena jako zanedbání povinnosti.

Technická nedbalost může být kvalifikována jako porušení povinnosti vyplývající z právních předpisů.

Naším cílem je vytvářet jistotu.

8. Technická kontinuita a sledování stavu v čase

Opakovaným měřením lze sledovat postupnou degradaci uzemnění, zvyšování přechodových odporů, změny impedance, zatěžování jednotlivých větví a funkčnost RCD.

Revize se tak mění z jednorázové kontroly na nástroj řízení rizika.

Dokumentace a archivace umožňuje predikci problémů, plánování oprav, rozložení investic a ochranu majetku.

9. Rozšíření služeb

Doplňkově nabízíme 3D přípravu stavebních výkresů, koordinaci elektro části s architekturou, návrh slaboproudých řešení, přípravu pro inteligentní prvky a datové rozvody.

Primárním zaměřením však zůstává bezpečnost, normativní správnost a technická odpovědnost.

10. Shrnutí

Projekt, realizace a revize tvoří jeden uzavřený systém.

Oddělené řešení jednotlivých částí vytváří mezery.

Provázané řešení vytváří stabilitu.

Bezpečná elektroinstalace není otázkou ceny.

Je otázkou odpovědnosti.

Technická odpovědnost není delegovatelná.

Lze ji pouze řídit.

Bezpečný objekt není náhoda. Je to výsledek řízeného systému.

PROJEKTY ELEKTRO

Odborná elektro část stavebních projektů

1. Postavení stavebního projektanta a role elektro části

Stavební projektant je nositelem koncepce stavby.

On určuje konstrukční systém, dispoziční řešení, návaznost profesí, koordinaci a logiku celku.

Bez této koncepce by žádná technická profese nemohla fungovat.

Elektroinstalace však představuje samostatnou technickou disciplínu s vlastními normovými požadavky, výpočtovými vazbami a bezpečnostní odpovědností.

Úkolem specializované elektro části není měnit architektonickou koncepci.

Úkolem je rozvinout ji tak, aby byla technicky funkční, bezpečná, normově správná, realizovatelná a dlouhodobě provozně stabilní.

Partnerská spolupráce znamená respekt k hlavnímu projektantovi a současně přijetí odborné odpovědnosti za elektro systém jako celek.

2. Realita elektro části ve stavebních projektech

Elektro část bývá často řešena v rozsahu postačujícím pro stavební řízení.

Tento rozsah je administrativně správný.

Ne vždy je však dostatečný pro další fáze.

Typické situace nastávají při zahájení realizace, při výběru konkrétních rozvaděčů, při koordinaci s TZB, při návrhu uzemnění, při řešení přepěťových ochran a při přípravě na výchozí revizi.

Elektroinstalace není pouze rozmístění zásuvek a svítidel.

Je to bezpečnostní systém stavby.

Z tohoto důvodu vyžaduje výpočty, koordinaci ochranných prvků, návaznost na skutečné provedení a návaznost na budoucí revizi.

3. Typické slabiny elektro části

Zkušenost z realizací a revizí ukazuje, že nejčastější problémy nevznikají z nedbalosti, ale z podcenění hloubky elektro části.

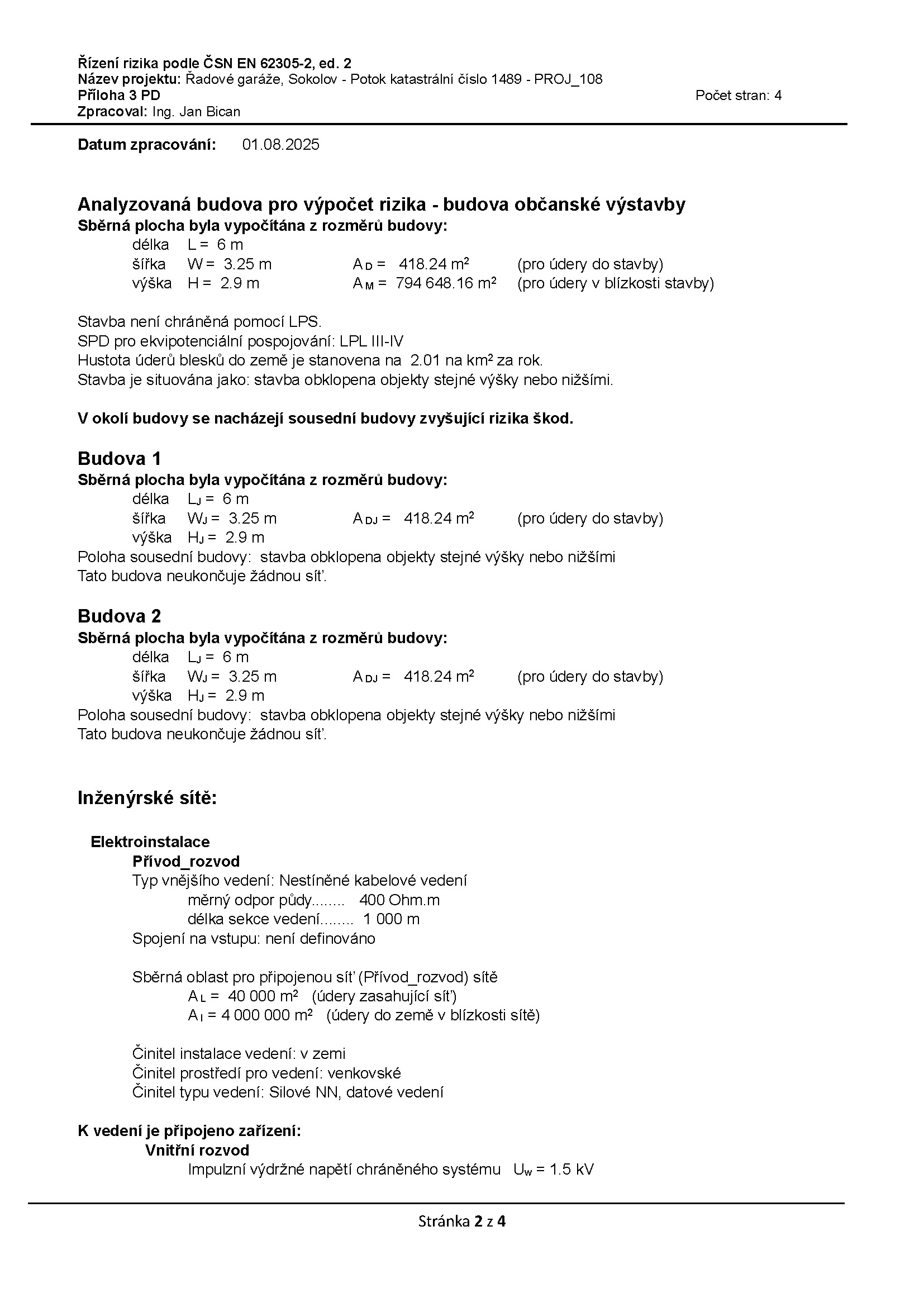

Typické slabiny mohou být absence výpočtu zkratových poměrů, nedořešená selektivita jištění, chybějící koordinace SPD, nejasně definovaný systém hlavního pospojování, podceněné uzemnění, obecné specifikace rozvaděčů bez schémat a neřešená vazba na skutečné provedení.

Tyto nedostatky se často projeví až při realizaci nebo při výchozí revizi.

Největší riziko spočívá v tom, že problémy vznikají pozdě – kdy je jejich řešení technicky i finančně náročnější.

4. Náš přístup – systémová elektro část

Elektro část zpracováváme jako plnohodnotný technický systém.

Zahrnuje silnoproudé instalace, slaboproudé systémy, návrh ochrany před bleskem dle ČSN EN 62305, návrh uzemnění a hlavního pospojování, výpočty impedance poruchové smyčky, výpočty selektivity jištění, dimenzování vodičů dle ČSN 33 2000-5-52, návrh koordinace SPD, schémata rozvaděčů, podklady pro kusové ověření dle ČSN EN 61439 a technickou strukturu připravenou pro budoucí revizi.

Elektroinstalace je v projektu navržena tak, aby obstála nejen při kontrole, ale i při praktickém provozu.

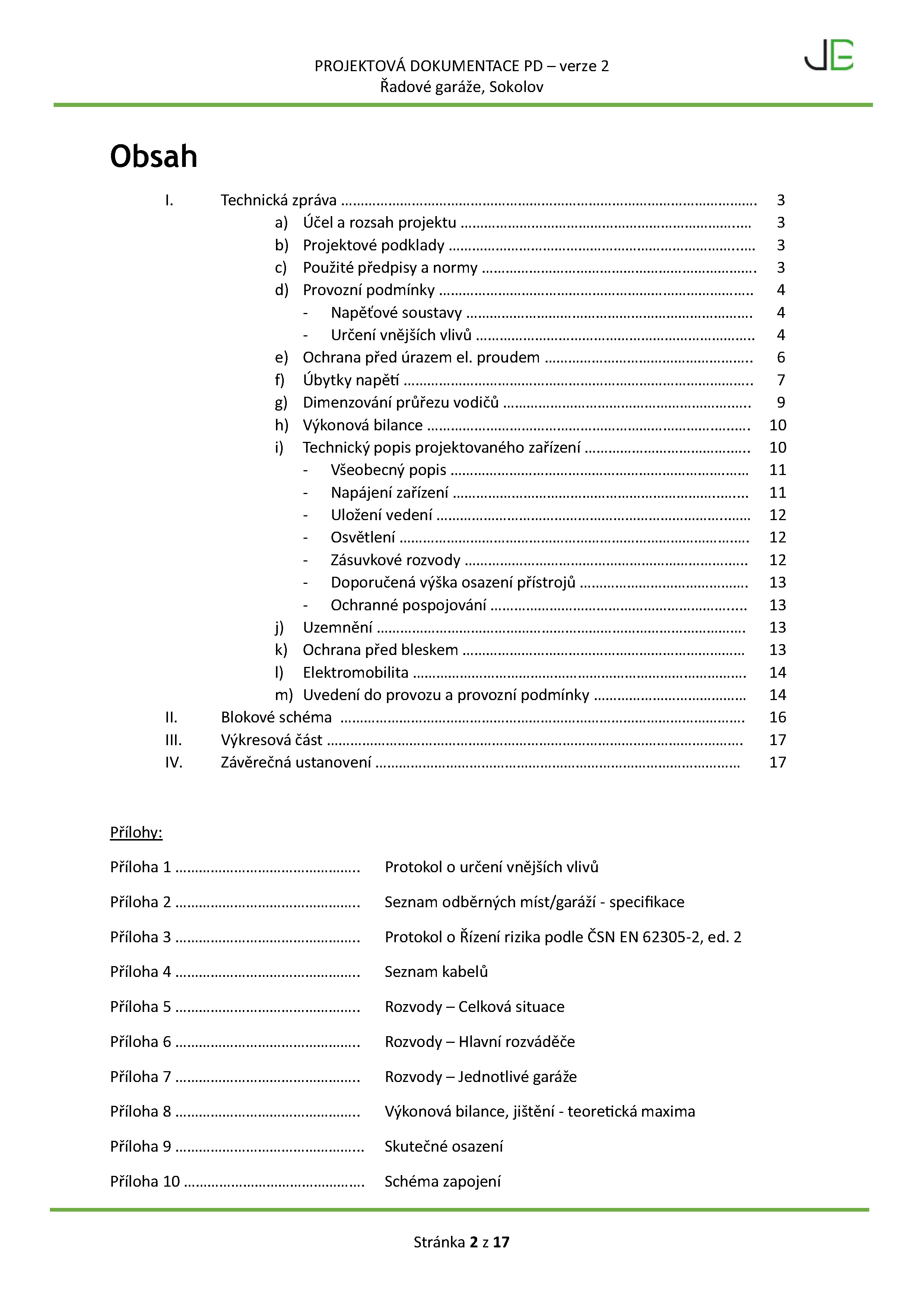

5. Rozsah pro stavební řízení a jeho zpracování

Administrativní rozsah pro stavební řízení je samozřejmostí.

Zásadní přidaná hodnota spočívá v tom, že již v této fázi vytváříme logickou strukturu elektro systému, definujeme principy ochrany, připravujeme rozvaděčovou koncepci a zohledňujeme budoucí rozšíření.

Tento přístup umožňuje plynulý přechod do prováděcí dokumentace, skutečného provedení a následné revize.

Projektová dokumentace je zpracována v souladu s aktuálními připojovacími podmínkami distribuční společnosti.

Projekt není jen jednorázový dokument a podklad pro stavební řízení.

Je to základ procesu. Je to konstrukční základ bezpečnostního systému budovy.

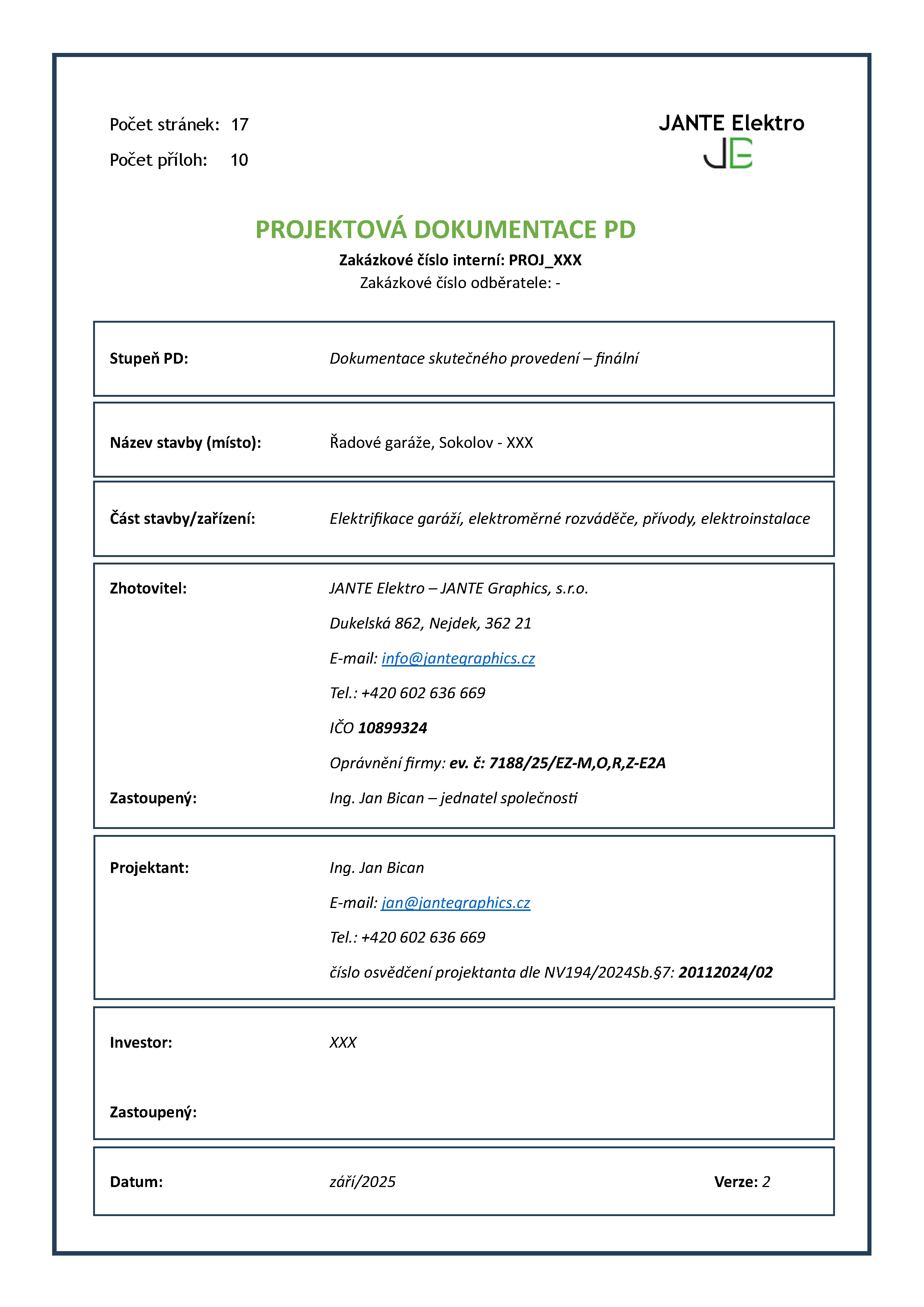

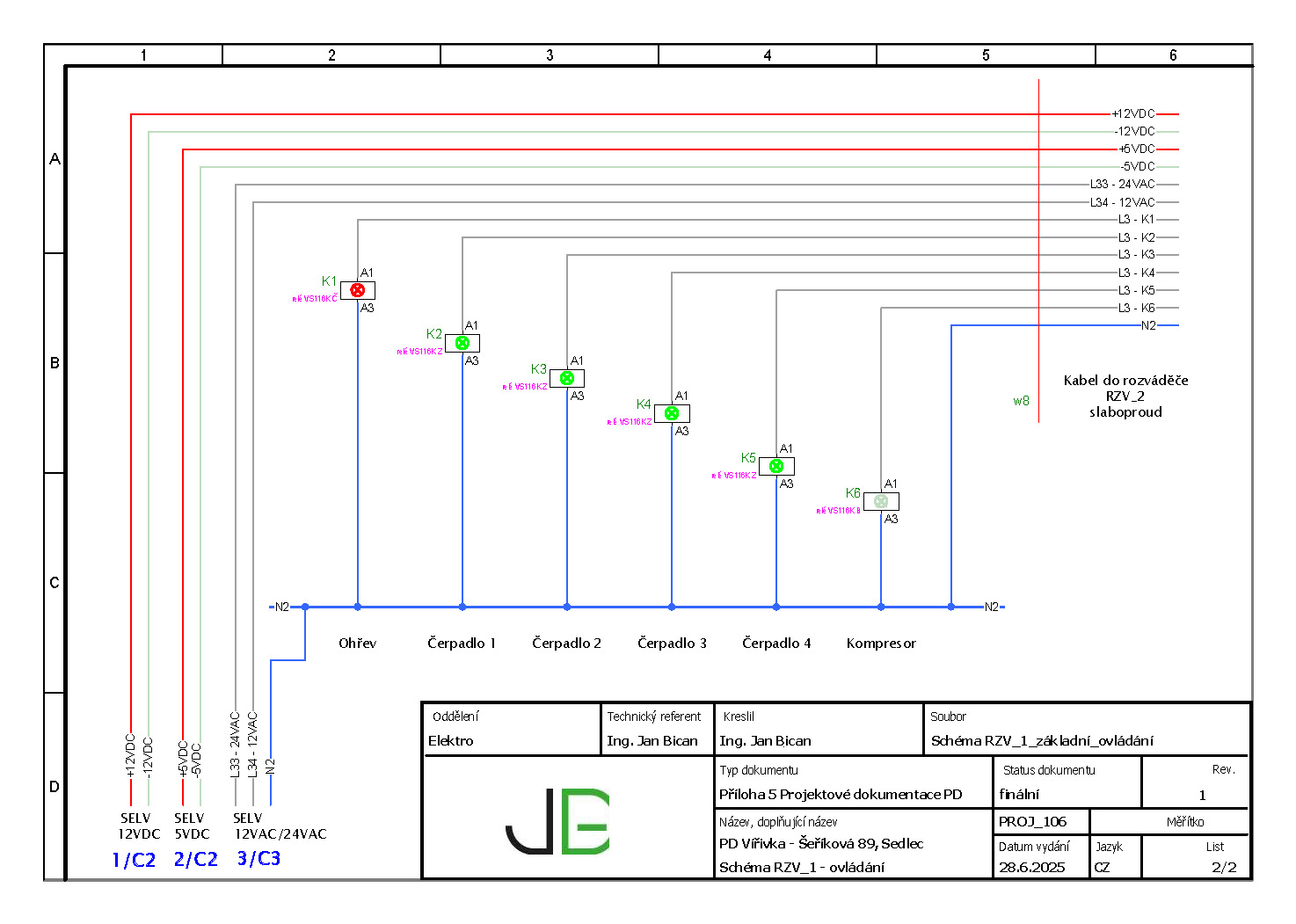

6. Prováděcí dokumentace a skutečný stav dle zákona 250/2021 Sb.

Po dokončení montáže musí být předána dokumentace odpovídající skutečnému provedení.

Bez této dokumentace nelze provést řádnou výchozí revizi, nelze splnit požadavky revizního technika, nelze bezpečně uzavřít stavbu z hlediska vyhrazeného elektrického zařízení a nelze bez komplikací dokončit kolaudační proces dle stavebního zákona.

Prováděcí dokumentace je tedy přirozenou druhou fází projektu.

Pokud dokumentace skutečného provedení neodpovídá reálnému stavu, odpovědnost se vrací zpět k projektové fázi.

7. Ekonomika změn během realizace

Každá změna během realizace znamená časové zdržení, vícepráce, úpravy rozpočtu, tlak ze strany investora a reputační riziko.

Elektro část je častým zdrojem dodatečných změn právě proto, že detaily nebyly řešeny ve fázi projektu.

Systematická elektro část minimalizuje improvizace, zjednodušuje komunikaci na stavbě, stabilizuje harmonogram a chrání hlavního projektanta před konfliktní situací.

Investoři si dlouhodobě pamatují projekty, které proběhly bez komplikací.

8. Provázání projekt – realizace – revize

Projekt není izolovaný dokument.

Je to první článek řetězce.

Projekt musí být realizovatelný, měřitelný a revizně ověřitelný.

Znalost realizační praxe a revizní metodiky umožňuje eliminovat slabá místa, předvídat problematické spoje, navrhnout přístupné měřicí body a minimalizovat závady při výchozí revizi.

Projekt připravený s ohledem na revizi je stabilnější a bezpečnější.

9. Autorizace a partnerský model

Autorizovaný projektant je garantem stavby jako celku.

Elektro část je specializovaná oblast s vysokými normovými nároky.

Spolupráce je nastavena tak, že elektro část je odborně připravena, je plně koordinována, respektuje architektonickou koncepci, posiluje technickou úroveň projektu a umožňuje bezproblémovou integraci do autorizovaného celku.

Cílem není zasahovat do autorizace.

Cílem je vytvořit technicky silný podklad, který autorizovaný projektant může s jistotou začlenit do celku.

10. Závěr

Elektroinstalace je bezpečnostní a funkční páteří moderní stavby.

Projekt, který je koncipován systematicky, s ohledem na realizaci a revizi, vytváří technickou stabilitu, ekonomickou předvídatelnost, právní jistotu a dlouhodobou provozní bezpečnost.

Partnerská spolupráce mezi stavebním projektantem a specializovaným elektro projektantem umožňuje dosáhnout vyšší úrovně kvality bez narušení role autorizace.

Projekt není jen dokument.

Je to základ technického systému, který musí obstát v čase.

Stabilní elektro část není náklad. Je to ochrana reputace projektu.

REALIZACE ELEKTRO

Odborná subdodávka pro stavební firmy

1. Elektroinstalace jako výrobní proces, nikoli pouhá montáž

Elektroinstalace je často vnímána jako montážní činnost.

Ve skutečnosti jde o proces, který vytváří technický systém a současně výrobek.

V okamžiku sestavení rozvaděče vzniká technický výrobek podléhající harmonizovaným normám, povinnostem výrobce, požadavkům na kusové ověření, povinnosti označení a archivaci dokumentace.

Rozvaděče se řídí normou ČSN EN IEC 61439-1 a 61439-2.

Montážník, který rozvaděč sestaví, je jeho výrobcem.

Výrobce je povinen provést kusové ověření, ověřit elektrickou pevnost, ověřit ochranu před úrazem, zkontrolovat ochranné obvody, ověřit mechanickou montáž, vypracovat výrobní dokumentaci, označit výrobek štítkem a vystavit prohlášení o shodě.

Bez těchto kroků není rozvaděč formálně dokončen.

2. Dokumentace skutečného provedení – zákonná povinnost

Zákon 250/2021 Sb. a NV 190/2022 Sb. ukládají povinnost předat dokumentaci odpovídající skutečnému provedení.

To zahrnuje skutečná schémata zapojení, seznam použitých komponent, technické listy výrobků, protokoly o měření, dokumentaci rozvaděčů jako výrobků, značení obvodů a prohlášení o shodě.

Bez této dokumentace nelze provést řádnou výchozí revizi, nelze bezpečně uzavřít stavbu a nelze plnohodnotně předat objekt investorovi.

Revizní technik je oprávněn dokumentaci vyžadovat.

V případě pojistné události je dokumentace jedním z prvních požadovaných podkladů.

3. Interní kontrola a testování materiálu

Veškerý používaný materiál pochází z oficiálních distribučních zdrojů, je opatřen kompletní dodavatelskou dokumentací, je archivován pro budoucí dohledatelnost, je kontrolován při převzetí, je testován během montáže a je instalován dle doporučení výrobce.

Tento přístup minimalizuje riziko reklamací, nejasnosti při revizi, odpovědnost při poruše a problémy při pojistném plnění.

Materiál bez dokumentace je právní riziko.

4. Rozvaděč jako technický výrobek

Rozvaděč není jen skříň s jističi.

Je to konstrukční výrobek, proudově zatížený systém, bezpečnostní prvek a distribuční uzel objektu.

Je nutné zohlednit zatížení, oteplení, zkratové poměry, selektivitu, přístupnost a údržbu.

Kusové ověření dle ČSN EN IEC 61439 zahrnuje mimo jiné kontrolu vodičů, svorek, značení, ochranných vodičů, izolačních vzdáleností a funkční zkoušku.

Elektroměrové rozvaděče a odběrná místa realizujeme v souladu s požadavky distributora.

Rozvaděč bez těchto náležitostí je problematický při revizi.

5. Koordinace s projektem

Realizace musí vycházet z projektu.

Každá změna oproti projektu mění parametry ochrany, může ovlivnit selektivitu, vypínací podmínky, chování SPD a celkovou ochrannou koncepci objektu.

Nezdokumentovaná změna v jedné bytové jednotce může změnit chování ochranného systému celého objektu.

Proto změny dokumentujeme, aktualizujeme schémata, předáváme skutečný stav a připravujeme podklady pro revizi.

6. Uzemnění a ochranné pospojování

Správně provedené uzemnění je základ bezpečnosti.

Součástí realizace je hlavní ochranné pospojování, MET, koordinace s LPS, příprava měřicích bodů, dokumentace uzemnění a měření zemních odporů.

Uzemnění je často skryté.

Jeho kvalita je však zásadní při poruše.

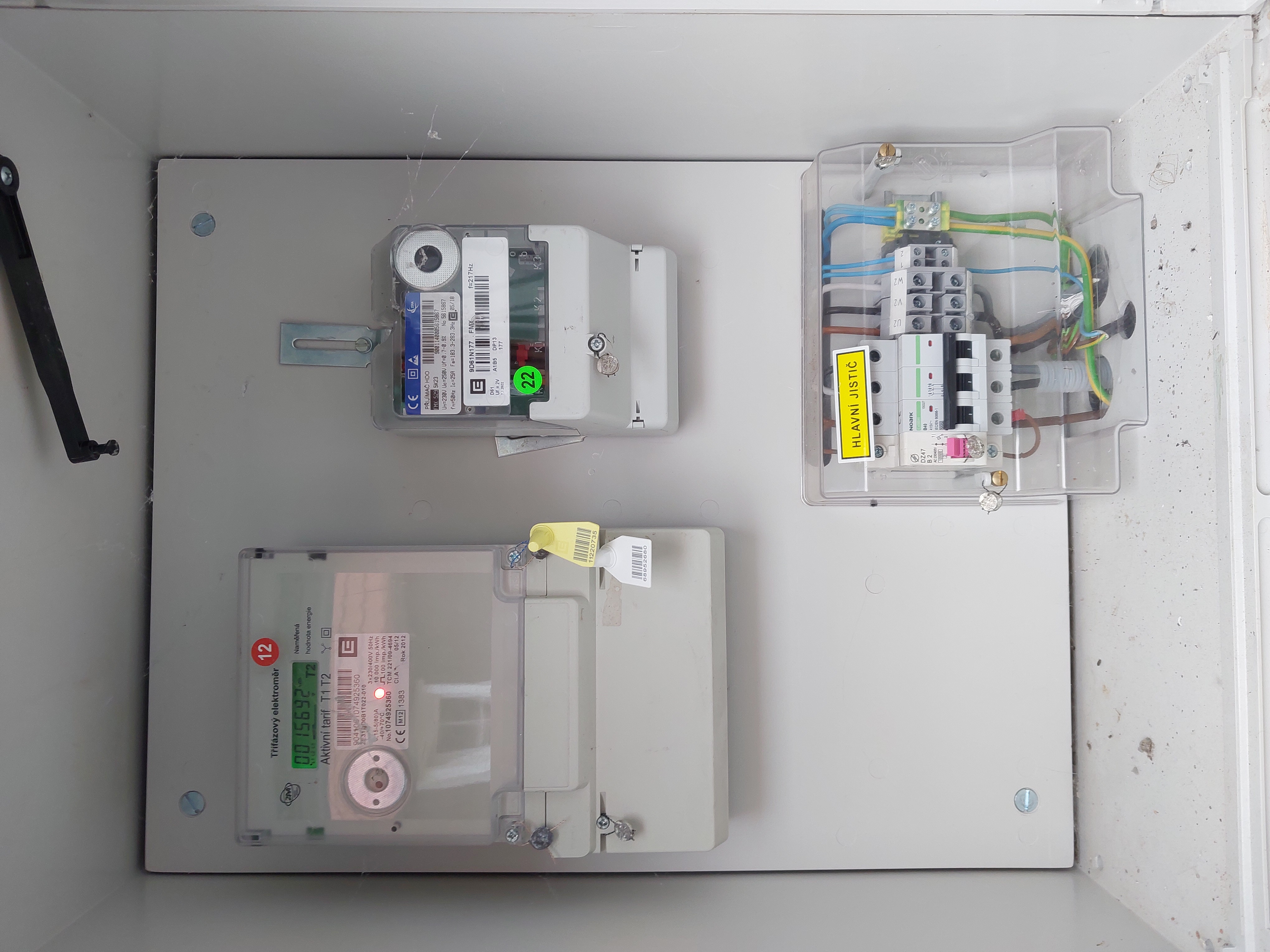

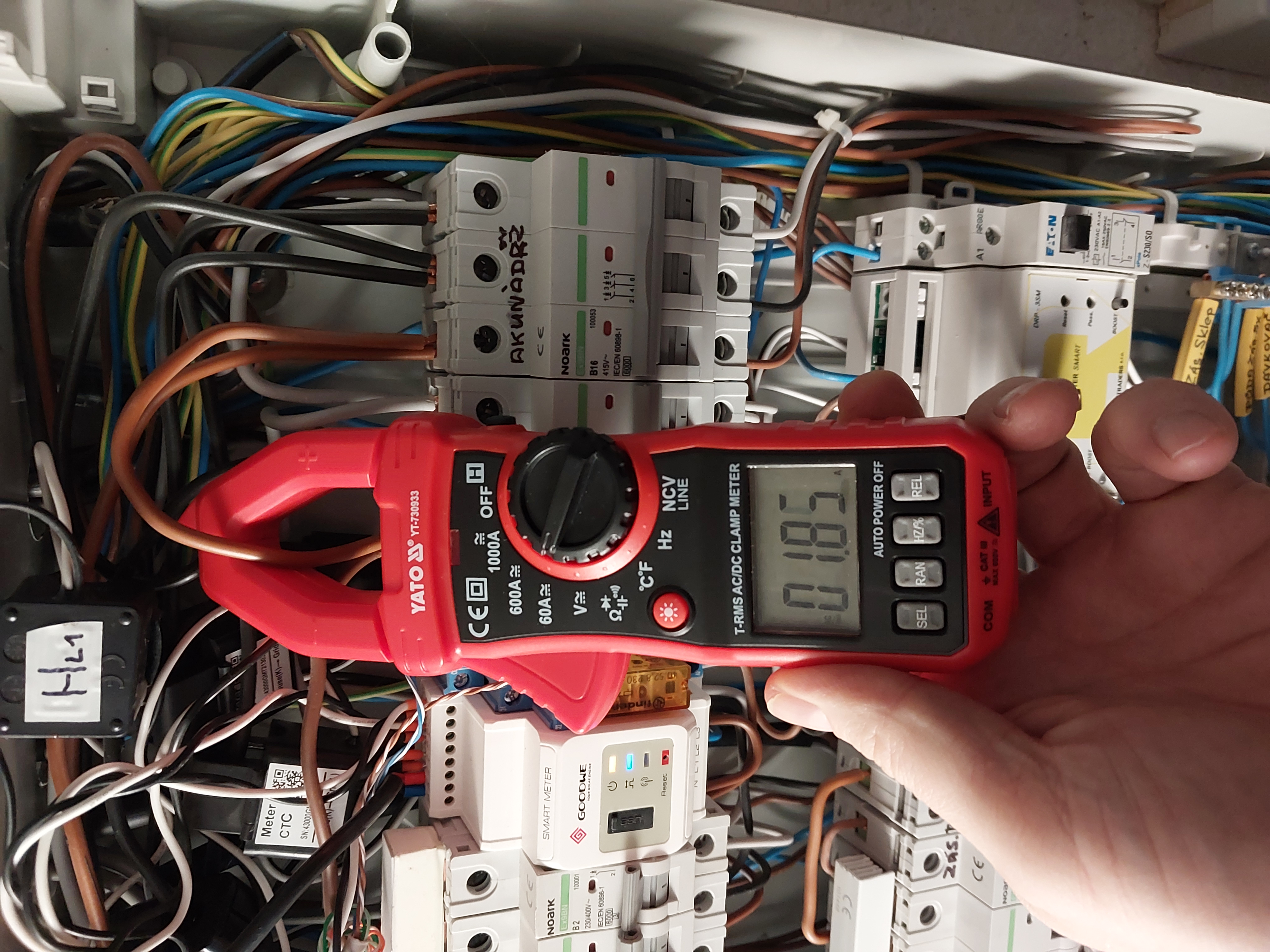

7. Součinnost při revizi

Realizace končí až po úspěšné výchozí revizi.

Zajišťujeme připravenost obvodů k měření, dostupnost dokumentace, součinnost při kontrolách, odstranění případných nedostatků a archivaci protokolů.

Revize není formalita.

Je to technické ověření bezpečnosti instalace.

8. Ekonomika pro stavební firmu

Stavební firma potřebuje stabilní harmonogram, minimalizaci vícenákladů, snížení reklamací a ochranu reputace.

Plnohodnotná elektro subdodávka snižuje počet dodatečných zásahů, minimalizuje improvizace, zrychluje předání, snižuje riziko sporů a stabilizuje komunikaci s investorem.

Elektro část je malá procentuálně, ale kritická reputačně.

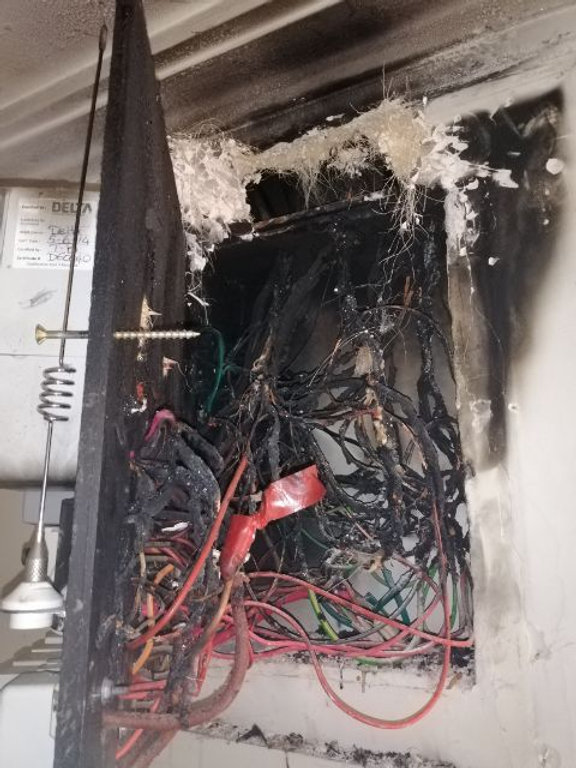

9. Odpovědnost a pojistné souvislosti

V případě škody, požáru, úrazu elektrickým proudem, poruchy zařízení nebo přepěťového poškození se hodnotí kvalita realizace, kvalita dokumentace, existence výrobních podkladů, existence kusového ověření a existence prohlášení o shodě.

Dokumentovaná realizace výrazně posiluje pozici generálního dodavatele při řešení pojistné události.

10. Shrnutí

Elektro subdodávka není pouze montážní služba.

Je to technický proces, výrobní činnost, normativní odpovědnost, dokumentační závazek, bezpečnostní záruka a součást reputace stavby.

Plnohodnotná realizace zahrnuje výrobní dokumentaci rozvaděčů, kusové ověření, interní testování materiálu, dokumentaci skutečného provedení, přípravu na revizi a archivaci podkladů.

Tento standard zajišťuje technickou stabilitu, právní jistotu, ekonomickou předvídatelnost a bezproblémové předání stavby.

REVIZE ELEKTRICKÝCH ZAŘÍZENÍ

Komplexní strategie ochrany majetku, odpovědnosti a provozní stability

Elektrická instalace je největší technické riziko každého objektu.

Odpovědnost za její bezpečnost je vždy na vlastníkovi nebo provozovateli.

1. Zákonná odpovědnost provozovatele, vlastníka a statutárního orgánu

Provozovatel nebo vlastník elektrického zařízení nese plnou, objektivní a nepřenositelnou odpovědnost za jeho bezpečný stav.

Tato odpovědnost vyplývá zejména ze zákona č. 250/2021 Sb., navazujících nařízení vlády a technických norem řady ČSN 33 2000.

Povinnost zajistit bezpečný provoz se vztahuje na celý životní cyklus zařízení: uvedení do provozu, provoz, změny, rekonstrukce, rozšíření a vyřazení.

Odpovědnost nelze delegovat. Revizní technik provádí kontrolu.

Odpovědnost za provoz však zůstává na provozovateli.

Statutární orgán právnické osoby odpovídá za správu majetku s péčí řádného hospodáře.

V případě škody se vždy zkoumá, zda byla revize provedena, zda byla provedena měřením, zda byly závady odstraněny a zda dokumentace odpovídala skutečnosti.

Revizní zpráva je dokument, který rozhoduje o tom, zda byla odpovědnost naplněna – nebo porušena.

2. Riziko změn instalace bez aktualizované dokumentace

Elektroinstalace je systém.

Lokální úprava jedné části může ovlivnit celek.

Typické příklady jsou rekonstrukce bytu, výměna rozvaděče, instalace klimatizace, nabíječka elektromobilu, rozšíření IT a výměna jističe bez přepočtu zatížení.

Každá změna může zvýšit zatížení hlavního přívodu, narušit selektivitu jištění, změnit impedanční poměry a ovlivnit ochranné podmínky.

Neevidovaná změna znamená právní i technické riziko.

V bytových domech či obecních objektech může individuální úprava jednoho prostoru změnit technické parametry celé soustavy.

Při poruše pak nelze prokázat, v jakém stavu bylo zařízení provozováno.

Naším přístupem je porovnání dokumentace se skutečností a vyhodnocení vlivu změn na celek.

3. Ekonomika prevence

Revize stojí zlomek hodnoty zařízení.

Havárie může stát statisíce až miliony, způsobit provozní odstávky a reputační škody.

Prevence je vždy levnější než následky.

Prediktivní přístup umožňuje plánovat investice a stabilizovat náklady.

4. Predikce degradace zařízení

Elektrická zařízení podléhají degradaci.

Dochází k uvolňování spojů, oxidaci kontaktů, zvyšování přechodových odporů, stárnutí izolací, zhoršování parametrů RCD a zhoršování uzemnění.

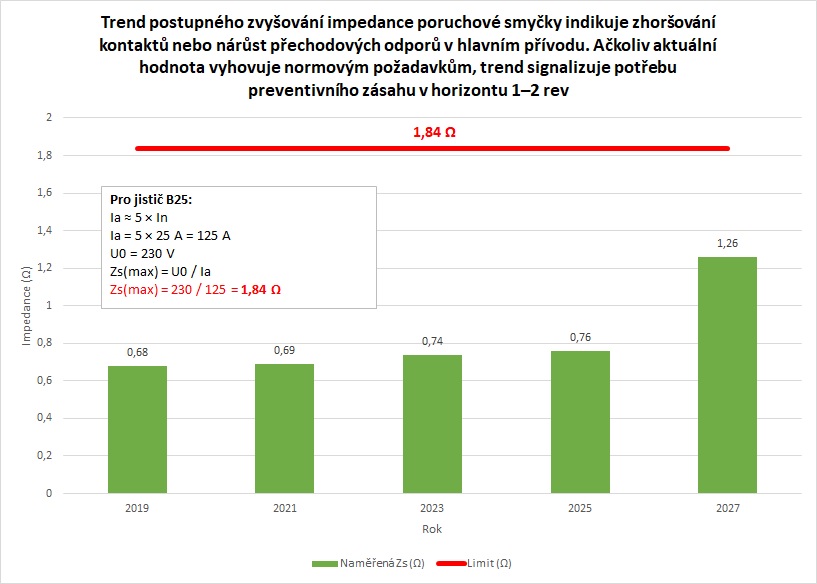

Opakovaným měřením impedance poruchové smyčky, izolačního odporu, spojitosti PE, vybavovacích časů RCD, odporu uzemnění a zatížení větví lze identifikovat trend.

Trend umožňuje predikovat blížící se poruchu, přetížení, degradaci ochrany a zhoršování bezpečnosti.

Revize se mění z kontroly na nástroj řízení technického rizika.

Jednorázová revize nic neříká o vývoji.

5. Co skutečně obsahuje naše revize

Naše revize není formální kontrola.

Zahrnuje kontrolu rozvaděčů, elektroměrových sestav, světelných a zásuvkových obvodů, společných prostor, technologických zařízení, datových rozvaděčů, LPS, uzemnění, pospojování, přepěťových ochran, antén a nouzového osvětlení.

Revizní činnost zahrnuje také kontrolu souladu elektroměrových částí s podmínkami distributora.

Provádíme skutečná měření impedance poruchové smyčky, izolačního odporu, spojitosti ochranných vodičů, testy RCD ve všech jejich charakteristikách, odporu uzemnění, kontrolu selektivity a vyhodnocení dle ČSN 33 2000-4-41.

Struktura naší revizní zprávy

1. Identifikace objektu

2. Rozsah revize

3. Popis soustavy

4. Tabulka měřených hodnot

5. Přehled závad

6. Návrh opatření

7. Jednoznačný závěr

6. Jak poznat formální revizi od skutečné revize

Formální revize:

bez měření, s nedostatečným rozsahem měření, bez tabulek, bez závad, bez struktury, nepřehledná a bez návaznosti na dokumentaci.

Skutečná revize:

měření s hodnotami, normové vyhodnocení, strukturovaná zpráva, archivace, návrh nápravných opatření a jednoznačný závěr.

Rozdíl je zásadní.

V krizové situaci rozhoduje kvalita dokumentace.

7. Vazba na pojišťovny

Při škodě je zkoumáno, zda byly plněny revizní povinnosti, zda byla zařízení bezpečná a zda byly závady řešeny.

Pojišťovny běžně požadují doložení revizní dokumentace.

V praxi je revizní zpráva jedním z prvních dokumentů, které si likvidátor vyžádá.

Nedostatečný rozsah nebo formální provedení může být důvodem ke krácení plnění.

Systematická revize znamená ochranu.

8. Trestněprávní rovina

Při úrazu nebo požáru je revizní dokumentace důkazním materiálem.

Pokud revize nebyla provedena nebo byla provedena formálně, může být jednání posuzováno jako nedbalostní porušení povinností.

Revize může být ochranným štítem. Nebo důkazem opomenutí.

9. Revize jako nástroj řízení odpovědnosti v samosprávě

U veřejného majetku je revize součástí řízení odpovědnosti.

Prokazuje péči řádného hospodáře, transparentnost a kontinuitu kontroly.

Revize je součástí řízení majetku.

10. Model dlouhodobé spolupráce

Vytváříme strukturovanou mapu zařízení nebo objektu, systém sledování termínů, archivaci dokumentace, vyhodnocení trendů a reporty vedení.

Nabízíme dlouhodobý servisní model, ve kterém přebíráme systémovou kontrolu termínů, archivaci dokumentace a technickou kontinuitu.

Provozovatel získává přehled, jistotu a stabilitu.

11. Strategický závěr

Revize není papír.

Je to ochrana majetku, ochrana osob, ochrana odpovědnosti, ochrana statutárního orgánu, ochrana veřejného majetku a stabilizační nástroj řízení.

Systematická, měřením podložená revize je investicí do bezpečnosti a právní jistoty.

JANTE Elektro

Projekt – realizace – revize jako jeden systém odpovědnosti

1. Kdo jsme a jak přemýšlíme

Elektroinstalace není soubor kabelů a jističů.

Je to technický bezpečnostní systém s přímou vazbou na ochranu zdraví, majetku a právní odpovědnost vlastníka.

Naše práce není rozdělena na „projektanta“, „montážníka“ a „revizního technika“ jako oddělené světy.

Tyto oblasti vnímáme jako navazující fáze jednoho procesu.

Projekt bez vazby na realizaci je teorie.
Realizace bez dokumentace je riziko.
Revize bez znalosti souvislostí je formalita.

My pracujeme systémově.

2. Rozsah činností – od jednotlivých bytů po veřejné objekty

Zajišťujeme:

  • projekty elektroinstalací pro rodinné domy, byty, chaty, menší bytové domy,
  • samostatné projekty elektroměrových rozvaděčů,
  • dokumentaci pro rekonstrukce bez nutnosti stavebního řízení,
  • prováděcí dokumentaci,
  • dokumentaci skutečného provedení dle zákona 250/2021 Sb.,
  • realizace nových instalací,
  • rekonstrukce starších soustav,
  • opravy a modernizace,
  • výměny hlavních jističů,
  • výměny elektroměrových rozvaděčů,
  • výrobu a montáž rozvaděčů,
  • uzemnění, hlavní pospojování,
  • přepěťové ochrany,
  • slaboproudé rozvody, datové racky,
  • revize všech těchto zařízení.

I malý zásah v jednom bytě může změnit:

  • zatížení přívodu,
  • selektivitu jištění,
  • parametry ochrany před úrazem,
  • výsledky budoucí revize.

Proto každá změna musí být evidovaná a technicky zpracovaná s ohledem na celek.

3. Spolupráce s distributorem – administrativní i technická jistota

Jsme oficiálním partnerem společnosti ČEZ Distribuce, a.s.

Tato spolupráce představuje praktickou výhodu pro investora i provozovatele.

Netýká se pouze projektování a realizace, ale také revizní činnosti a následného provozu zařízení.

Elektroinstalace objektu není izolovaný systém.
Je přímým pokračováním distribuční soustavy.

Projektování a realizace v návaznosti na distributora

V rámci přípravy a realizace staveb zajišťujeme:

  • komunikaci s distributorem,
  • podání žádostí o připojení,
  • řešení změn rezervovaného příkonu a hodnot hlavních jističů,
  • koordinaci přeložek a úprav odběrných míst,
  • přípravu podkladů pro osazení elektroměrů,
  • technické konzultace napájecích podmínek,
  • řešení nesouladů mezi skutečným stavem a evidencí distributora,
  • atd.

Projektová dokumentace je zpracována tak, aby odpovídala aktuálním připojovacím podmínkám a technickým standardům.

V praxi to znamená:

  • méně administrativních komplikací,
  • rychlejší schvalovací proces,
  • eliminaci vracení dokumentace,
  • technickou návaznost na distribuční síť,
  • snížení rizika zdržení stavby.

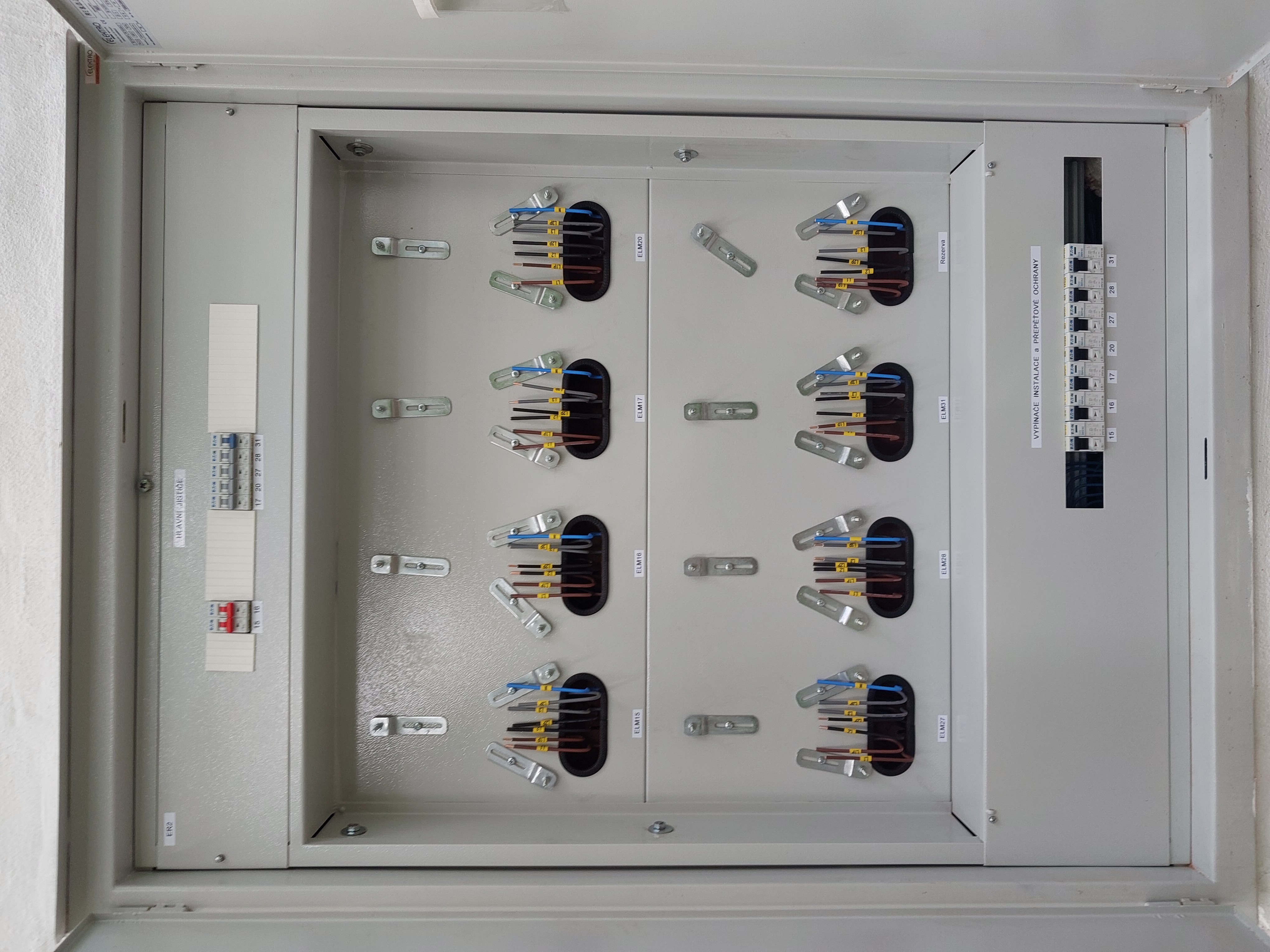

Elektroměrové rozvaděče – rozhraní mezi sítí a objektem

Elektroměrové rozvaděče a odběrná místa musí splňovat:

  • aktuální Připojovací podmínky distributora,
  • technické standardy ČEZ Distribuce,
  • požadavky na umístění, jištění a plombovatelnost,
  • konstrukční a označovací požadavky,
  • normové požadavky dle ČSN,
  • atd.

V rámci realizací navrhujeme a vyrábíme elektroměrové rozvaděče tak, aby splňovaly tyto podmínky nejen formálně, ale technicky správně.

Revize v návaznosti na podmínky distributora

Revize elektroměrového rozvaděče není pouze kontrolou jističe.

Je to kontrola zařízení, které tvoří rozhraní mezi distribuční sítí a objektem.

V rámci revizní činnosti prověřujeme:

  • soulad provedení s připojovací dokumentací,
  • splnění technických podmínek distributora,
  • normovou ochranu před úrazem elektrickým proudem,
  • bezpečnost a funkčnost rozhraní odběrného místa.

Správně navržený, realizovaný a revidovaný elektroměrový rozvaděč je základním předpokladem bezproblémového připojení a provozu objektu.

Elektroinstalace nekončí v rozvaděči objektu.
Začíná na hranici s distribuční sítí.

Schopnost jednat s distributorem věcně, technicky a v souladu s jeho metodikou představuje významnou přidanou hodnotu a stabilitu celého projektu.

4. Projekt jako základ bezpečnosti

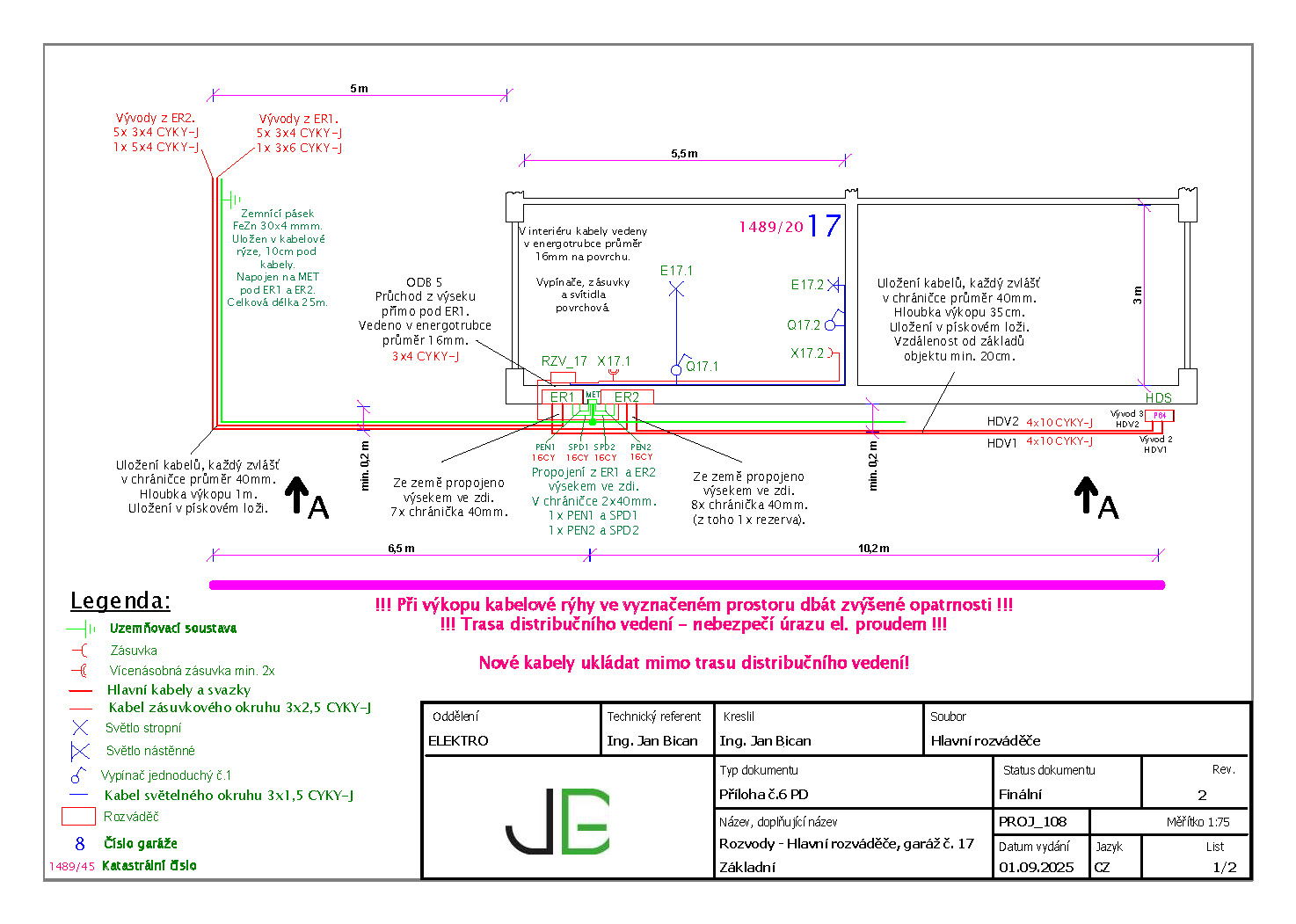

Projektová dokumentace zahrnuje zejména:

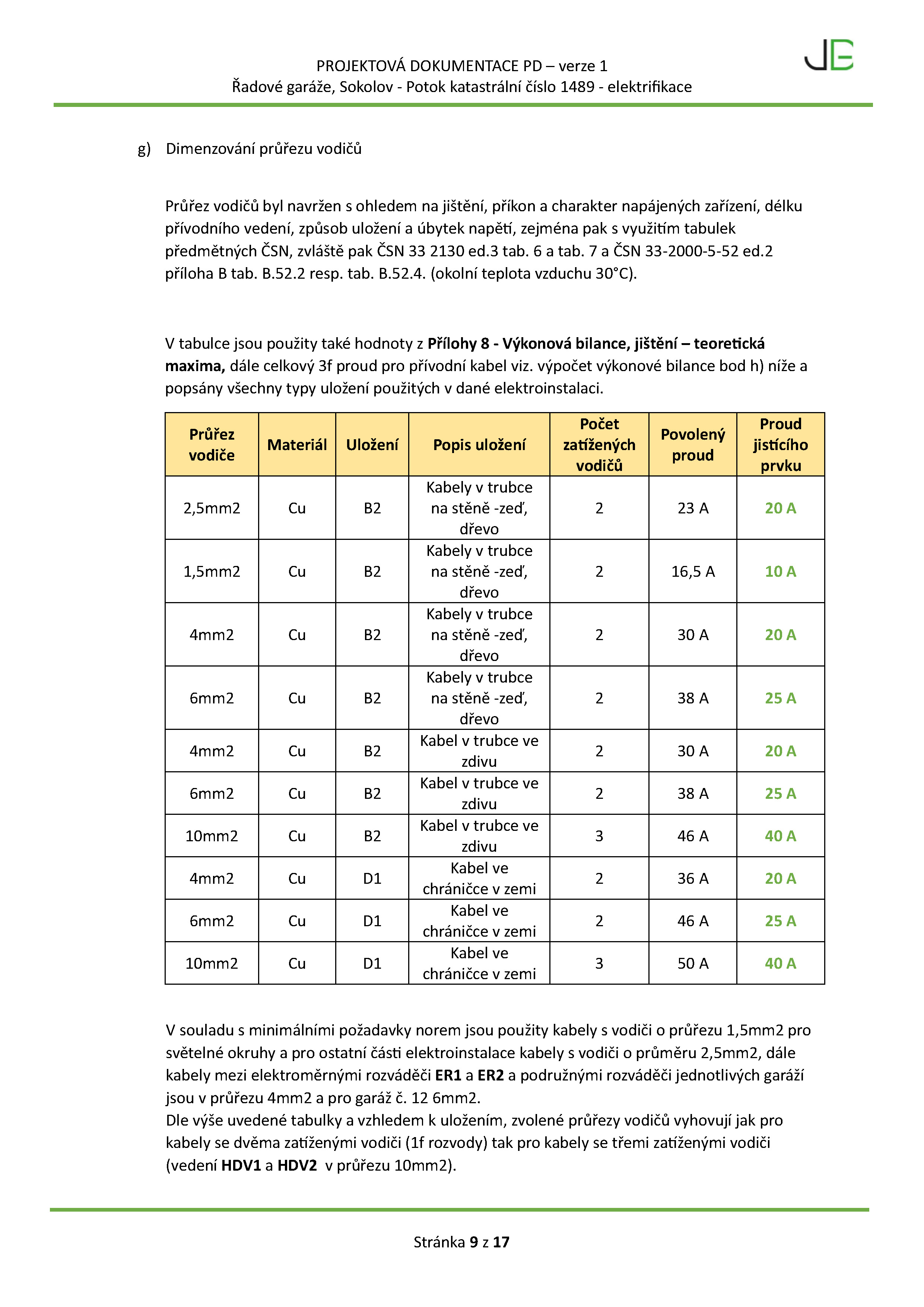

  • dimenzování vodičů dle ČSN 33 2000-5-52,
  • ochranu před úrazem elektrickým proudem dle ČSN 33 2000-4-41,
  • výpočty impedance poruchové smyčky,
  • návrh selektivity jištění,
  • koordinaci přepěťových ochran,
  • návrh uzemnění a hlavního pospojování,
  • návrh rozvaděčů,
  • přípravu podkladů pro kusové ověření dle ČSN EN IEC 61439,
  • atd.

Projekt není administrativní příloha.
Je to konstrukční dokument bezpečnostního systému.

Bez kvalitního projektu nelze vytvořit správnou dokumentaci skutečného provedení.
Bez dokumentace skutečného provedení nelze provést řádnou revizi.
Bez revize nelze objekt bezpečně užívat.

5. Realizace – technický výrobek, ne montážní improvizace

Rozvaděč je výrobek.
Montážník je jeho výrobcem.

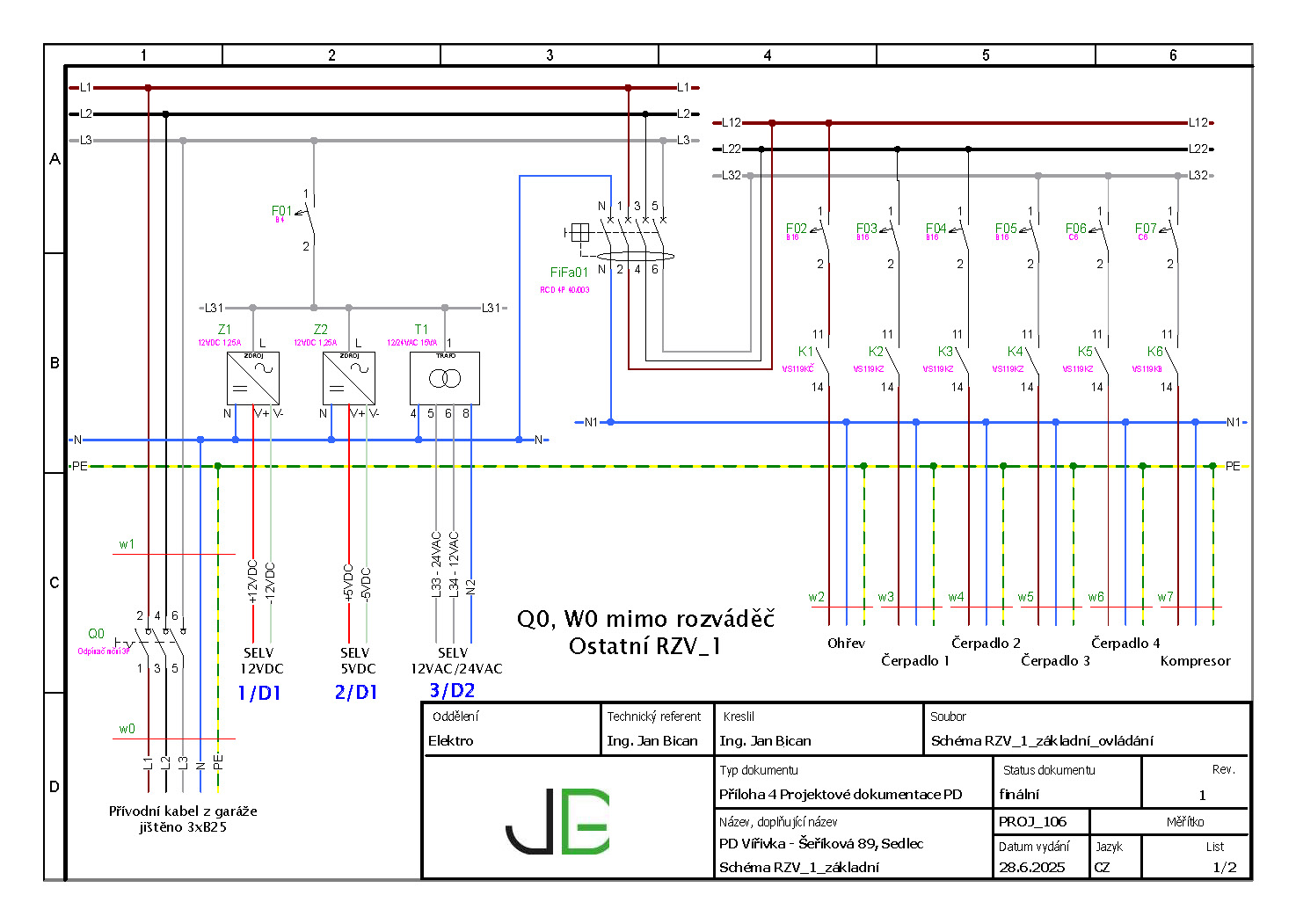

Podle ČSN EN IEC 61439-1 a 61439-2 musí výrobce rozvaděče:

  • provést kusové ověření,
  • doložit konstrukční podklady,
  • provést měření,
  • zajistit výpočty oteplení,
  • opatřit zařízení výrobním štítkem,
  • vydat prohlášení o shodě,
  • archivovat dokumentaci.

Bez těchto kroků je zařízení normativně nedokončené.

Součástí naší práce je:

  • interní testování používaného materiálu,
  • archivace dodavatelské dokumentace,
  • štítkování,
  • zpracování dokumentace skutečného provedení,
  • příprava na revizi.

Zařízení, které nelze revidovat, není bezpečné zařízení.

6. Revize jako právní ochrana vlastníka

Revize elektrických zařízení se provádějí dle:

  • zákona č. 250/2021 Sb.,
  • NV 190/2022 Sb.,
  • norem ČSN řady 33 2000,
  • souvisejících technických předpisů.

Revize zahrnuje:

  • identifikaci objektu,
  • popis napájecí soustavy,
  • tabulky měření,
  • vyhodnocení ochrany před úrazem,
  • kontrolu dokumentace,
  • přehled závad,
  • návrh opatření,
  • jednoznačný závěr.

Odpovědnost za stav zařízení nese vlastník nebo provozovatel.

Revizní zpráva je dokument, který:

  • prokazuje péči řádného hospodáře,
  • dokládá kontrolu technického stavu,
  • je klíčovým podkladem při škodních událostech,
  • je prvním dokumentem, který si vyžádá pojišťovna.
7. Trestněprávní rovina a odpovědnost

V případě škody na zdraví nebo majetku se zkoumá:

  • zda byla elektroinstalace udržována,
  • zda byla prováděna pravidelná kontrola,
  • zda byly závady odstraněny,
  • zda existovala dokumentace skutečného provedení,
  • zda byl rozvaděč normativně dokončen.

Absence dokumentace a revize může být vyhodnocena jako zanedbání povinnosti.

Technická nedbalost může být kvalifikována jako porušení povinnosti vyplývající z právních předpisů.

Naším cílem je vytvářet jistotu.

8. Technická kontinuita a sledování stavu v čase

Opakovaným měřením lze sledovat:

  • postupnou degradaci uzemnění,
  • zvyšování přechodových odporů,
  • změny impedance,
  • zatěžování jednotlivých větví,
  • funkčnost RCD,
  • atd.

Revize se tak mění z jednorázové kontroly na nástroj řízení rizika.

Dokumentace a archivace umožňuje:

  • predikci problémů,
  • plánování oprav,
  • rozložení investic,
  • ochranu majetku.
9. Rozšíření služeb

Doplňkově nabízíme:

  • 3D přípravu stavebních výkresů,
  • koordinaci elektro části s architekturou,
  • návrh slaboproudých řešení,
  • přípravu pro inteligentní prvky,
  • datové rozvody,
  • atd.

Primárním zaměřením však zůstává bezpečnost, normativní správnost a technická odpovědnost.

10. Shrnutí

Projekt, realizace a revize tvoří jeden uzavřený systém.

Oddělené řešení jednotlivých částí vytváří mezery.
Provázané řešení vytváří stabilitu.

Bezpečná elektroinstalace není otázkou ceny.
Je otázkou odpovědnosti.

Technická odpovědnost není delegovatelná.
Lze ji pouze řídit.

Bezpečný objekt není náhoda. Je to výsledek řízeného systému.

JANTE Elektro
.
Provázané řešení vytváří technickou stabilitu a provozní jistotu.

PROJEKTY ELEKTRO

Odborná elektro část stavebních projektů

1. Postavení stavebního projektanta a role elektro části

Stavební projektant je nositelem koncepce stavby.

On určuje konstrukční systém, dispoziční řešení, návaznost profesí, koordinaci a logiku celku.

Bez této koncepce by žádná technická profese nemohla fungovat.

Elektroinstalace však představuje samostatnou technickou disciplínu s vlastními normovými požadavky, výpočtovými vazbami a bezpečnostní odpovědností.

Úkolem specializované elektro části není měnit architektonickou koncepci.

Úkolem je rozvinout ji tak, aby:

  • byla technicky funkční,
  • bezpečná,
  • normově správná,
  • realizovatelná,
  • a dlouhodobě provozně stabilní.

Partnerská spolupráce znamená respekt k hlavnímu projektantovi a současně přijetí odborné odpovědnosti za elektro systém jako celek.

2. Realita elektro části ve stavebních projektech

Elektro část bývá často řešena v rozsahu postačujícím pro stavební řízení.

Tento rozsah je administrativně správný.

Ne vždy je však dostatečný pro další fáze.

Typické situace nastávají:

  • při zahájení realizace,
  • při výběru konkrétních rozvaděčů,
  • při koordinaci s TZB,
  • při návrhu uzemnění,
  • při řešení přepěťových ochran,
  • při přípravě na výchozí revizi.

Elektroinstalace není pouze rozmístění zásuvek a svítidel.

Je to bezpečnostní systém stavby.

Z tohoto důvodu vyžaduje:

  • výpočty,
  • koordinaci ochranných prvků,
  • návaznost na skutečné provedení,
  • návaznost na budoucí revizi.
3. Typické slabiny elektro části

Zkušenost z realizací a revizí ukazuje, že nejčastější problémy nevznikají z nedbalosti, ale z podcenění hloubky elektro části.

Typické slabiny mohou být:

  • absence výpočtu zkratových poměrů,
  • nedořešená selektivita jištění,
  • chybějící koordinace SPD,
  • nejasně definovaný systém hlavního pospojování,
  • podceněné uzemnění,
  • obecné specifikace rozvaděčů bez schémat,
  • neřešená vazba na skutečné provedení,
  • atd.

Tyto nedostatky se často projeví až při realizaci nebo při výchozí revizi.

Největší riziko spočívá v tom, že problémy vznikají pozdě – kdy je jejich řešení technicky i finančně náročnější.

4. Náš přístup – systémová elektro část

Elektro část zpracováváme jako plnohodnotný technický systém.

Zahrnuje:

  • silnoproudé instalace,
  • slaboproudé systémy,
  • návrh ochrany před bleskem dle ČSN EN 62305,
  • návrh uzemnění a hlavního pospojování,

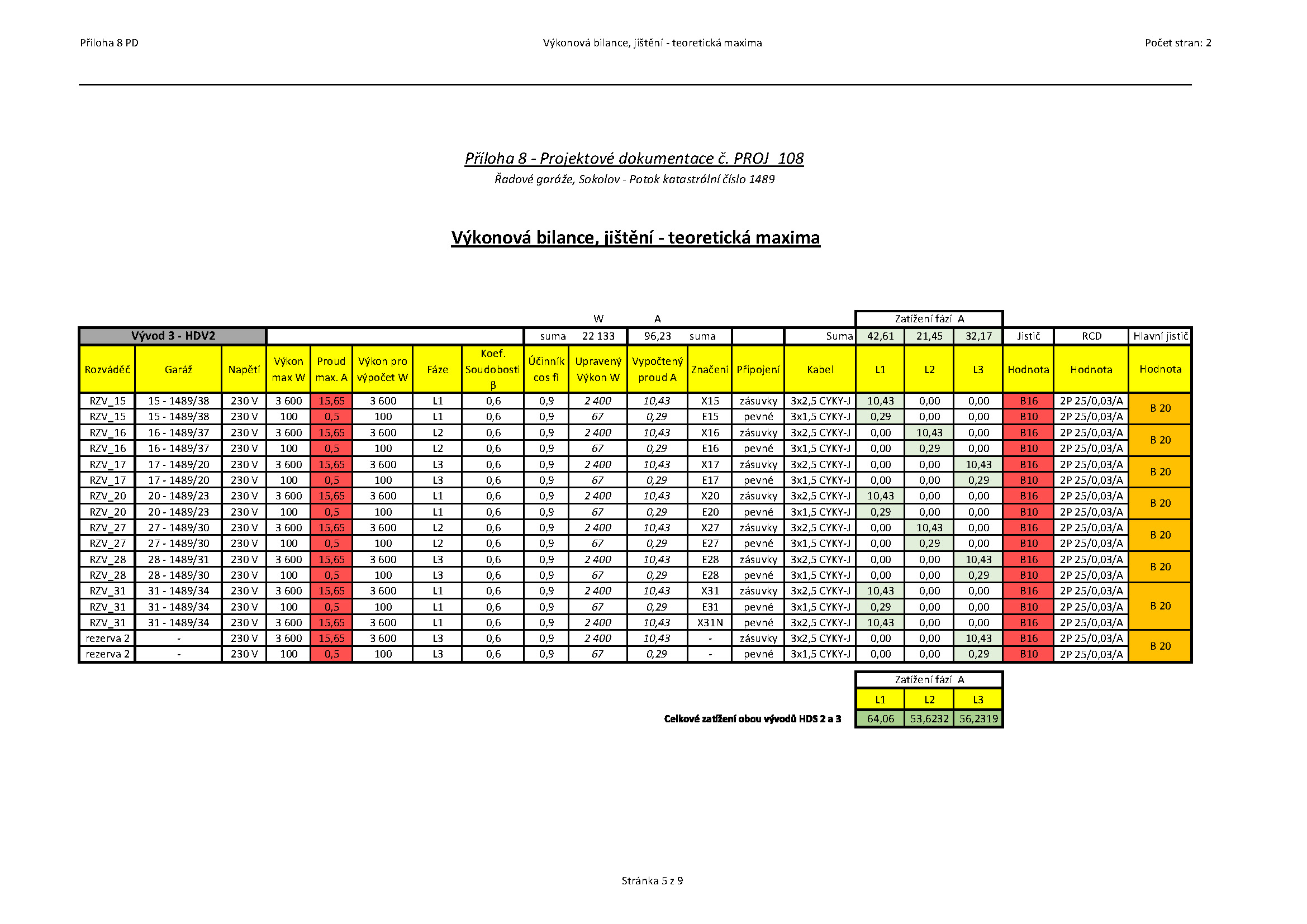

  • výpočty impedance poruchové smyčky,
  • výpočty selektivity jištění,
  • dimenzování vodičů dle ČSN 33 2000-5-52,
  • návrh koordinace SPD,

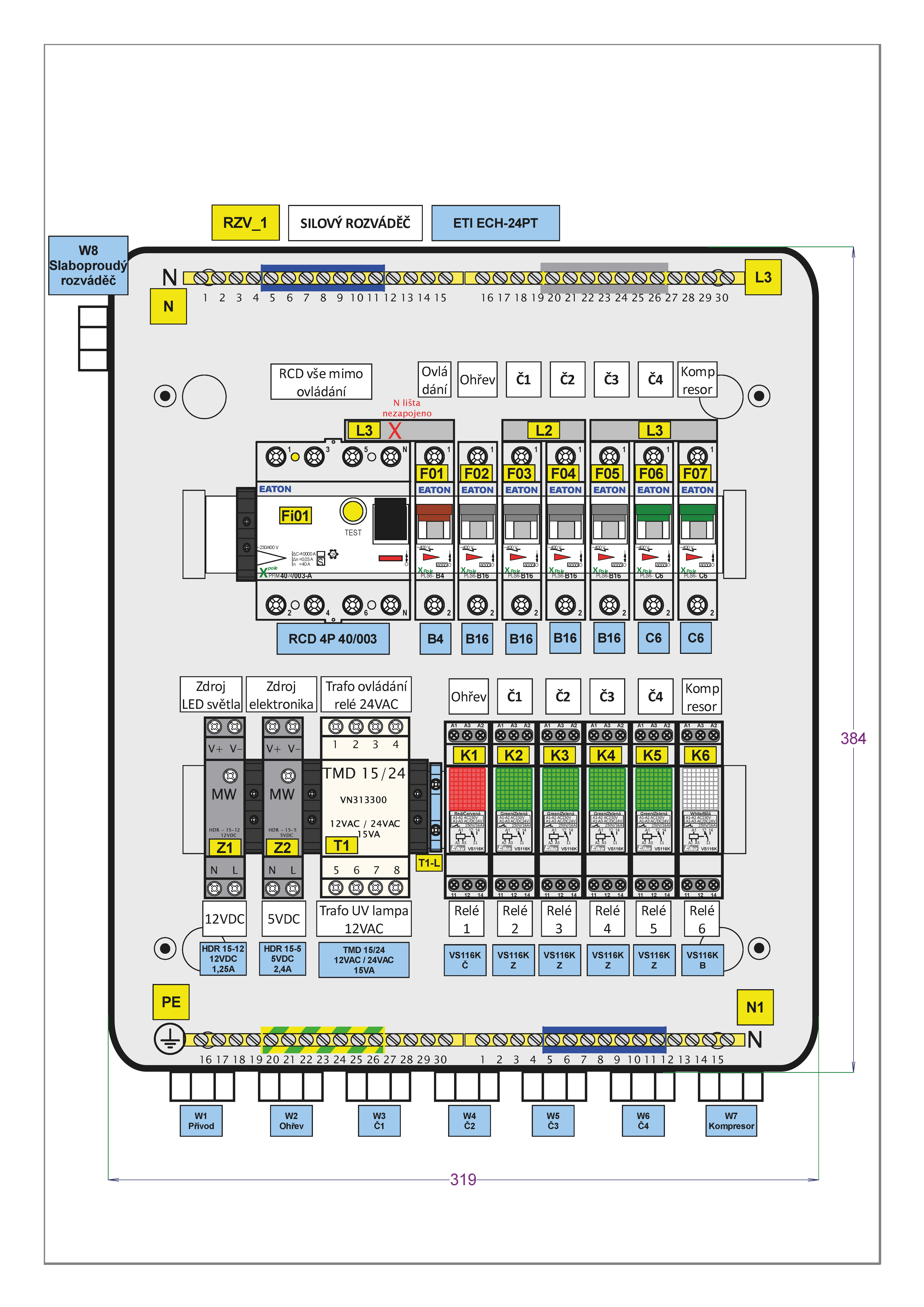

  • schémata rozvaděčů,
  • podklady pro kusové ověření dle ČSN EN 61439,
  • technickou strukturu připravenou pro budoucí revizi,
  • vzájemnou koordinace všech systémů,
  • atd.

Elektroinstalace je v projektu navržena tak, aby obstála nejen při kontrole, ale i při praktickém provozu.

5. Rozsah pro stavební řízení a jeho zpracování

Administrativní rozsah pro stavební řízení je samozřejmostí.

Zásadní přidaná hodnota spočívá v tom, že již v této fázi:

  • vytváříme logickou strukturu elektro systému,
  • definujeme principy ochrany,
  • připravujeme rozvaděčovou koncepci,
  • zohledňujeme budoucí rozšíření.

Tento přístup umožňuje plynulý přechod do:

  • prováděcí dokumentace,
  • skutečného provedení,
  • následné revize.

Projektová dokumentace je zpracována v souladu s aktuálními připojovacími podmínkami distribuční společnosti.

Projekt není jen jednorázový dokument a podklad pro stavební řízení.

Je to základ procesu. Je to konstrukční základ bezpečnostního systému budovy.

6. Prováděcí dokumentace a skutečný stav dle zákona 250/2021 Sb.

Po dokončení montáže musí být předána dokumentace odpovídající skutečnému provedení.

Bez této dokumentace:

  • nelze provést řádnou výchozí revizi,
  • nelze splnit požadavky revizního technika,
  • nelze bezpečně uzavřít stavbu z hlediska vyhrazeného elektrického zařízení,
  • nelze bez komplikací dokončit kolaudační proces dle stavebního zákona.

Prováděcí dokumentace je tedy přirozenou druhou fází projektu.

Pokud dokumentace skutečného provedení neodpovídá reálnému stavu, odpovědnost se vrací zpět k projektové fázi.

7. Ekonomika změn během realizace

Každá změna během realizace znamená:

  • časové zdržení,
  • vícepráce,
  • úpravy rozpočtu,
  • tlak ze strany investora,
  • reputační riziko.

Elektro část je častým zdrojem dodatečných změn právě proto, že detaily nebyly řešeny ve fázi projektu.

Systematická elektro část:

  • minimalizuje improvizace,
  • zjednodušuje komunikaci na stavbě,
  • stabilizuje harmonogram,
  • chrání hlavního projektanta před konfliktní situací.

Investoři si dlouhodobě pamatují projekty, které proběhly bez komplikací.

8. Provázání projekt – realizace – revize

Projekt není izolovaný dokument.

Je to první článek řetězce.

Projekt musí být:

  • realizovatelný,
  • měřitelný,
  • revizně ověřitelný.

Znalost realizační praxe a revizní metodiky umožňuje:

  • eliminovat slabá místa,
  • předvídat problematické spoje,

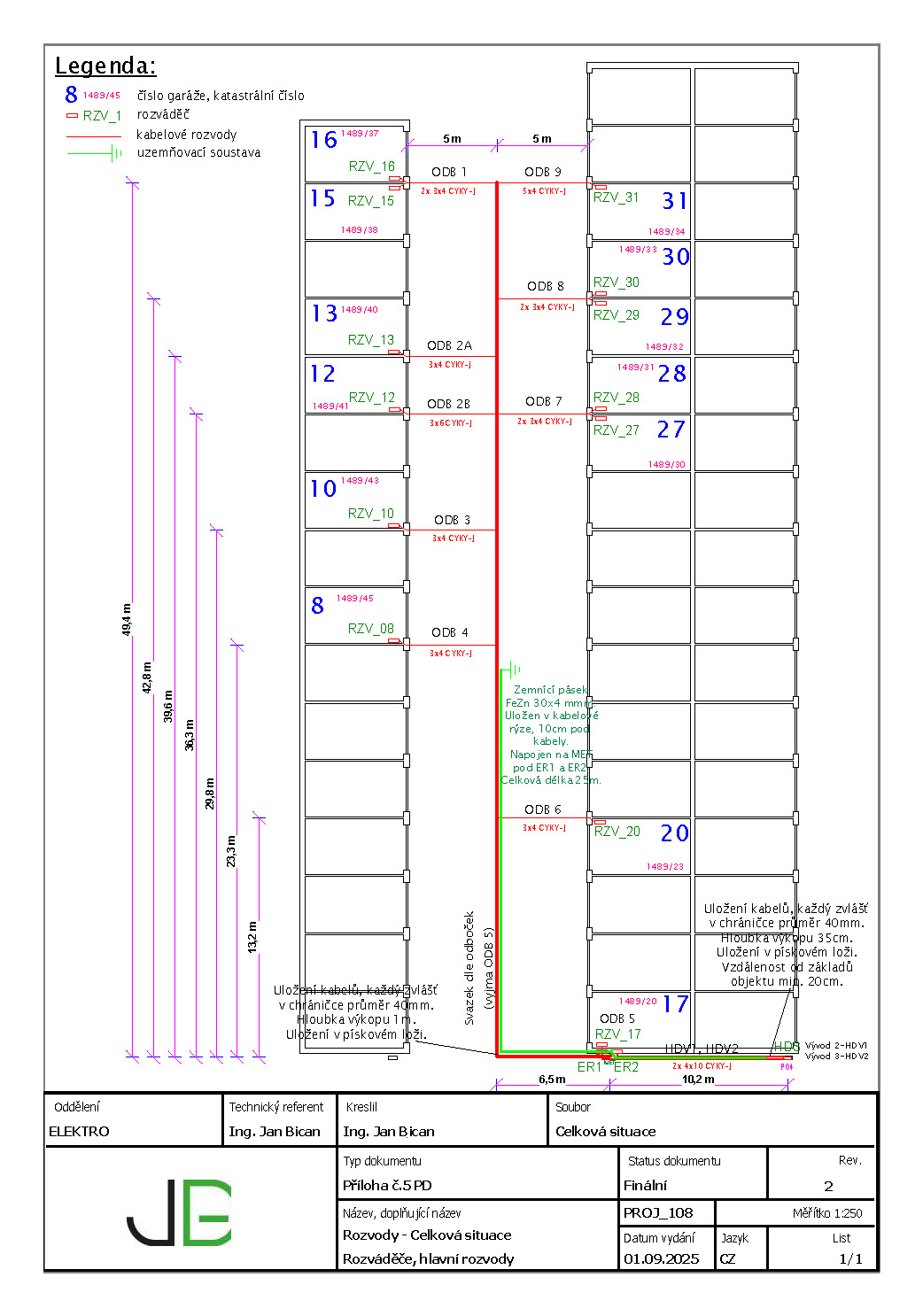

  • navrhnout přístupné měřicí body,
  • minimalizovat závady při výchozí revizi.

Projekt připravený s ohledem na revizi je stabilnější a bezpečnější.

9. Autorizace a partnerský model

Autorizovaný projektant je garantem stavby jako celku.

Elektro část je specializovaná oblast s vysokými normovými nároky.

Spolupráce je nastavena tak, že:

  • elektro část je odborně připravena,
  • je plně koordinována,
  • respektuje architektonickou koncepci,
  • posiluje technickou úroveň projektu,
  • umožňuje bezproblémovou integraci do autorizovaného celku.

Cílem není zasahovat do autorizace.

Cílem je vytvořit technicky silný podklad, který autorizovaný projektant může s jistotou začlenit do celku.

10. Závěr

Elektroinstalace je bezpečnostní a funkční páteří moderní stavby.

Projekt, který je koncipován systematicky, s ohledem na realizaci a revizi, vytváří:

  • technickou stabilitu,
  • ekonomickou předvídatelnost,
  • právní jistotu,
  • dlouhodobou provozní bezpečnost.

Partnerská spolupráce mezi stavebním projektantem a specializovaným elektro projektantem umožňuje dosáhnout vyšší úrovně kvality bez narušení role autorizace.

Projekt není jen dokument.

Je to základ technického systému, který musí obstát v čase.

Stabilní elektro část není náklad. Je to ochrana reputace projektu.

Projekty elektro
Projekt je základ systému, který musí obstát v čase i v provozu.

REALIZACE ELEKTRO

Odborná subdodávka pro stavební firmy

1. Elektroinstalace jako výrobní proces, nikoli pouhá montáž

Elektroinstalace je často vnímána jako montážní činnost.

Ve skutečnosti jde o proces, který vytváří technický systém a současně výrobek.

V okamžiku sestavení rozvaděče vzniká technický výrobek podléhající:

  • harmonizovaným normám,
  • povinnostem výrobce,
  • požadavkům na kusové ověření,
  • povinnosti označení,
  • archivaci dokumentace.

Rozvaděče se řídí normou:
ČSN EN IEC 61439-1 a 61439-2

Montážník, který rozvaděč sestaví, je jeho výrobcem.

Výrobce je povinen:

  • provést kusové ověření,
  • ověřit elektrickou pevnost,
  • ověřit ochranu před úrazem,
  • zkontrolovat ochranné obvody,
  • ověřit mechanickou montáž,
  • vypracovat výrobní dokumentaci,
  • označit výrobek štítkem,
  • vystavit prohlášení o shodě.

Bez těchto kroků není rozvaděč formálně dokončen.

2. Dokumentace skutečného provedení – zákonná povinnost

Zákon 250/2021 Sb. a NV 190/2022 Sb. ukládají povinnost předat dokumentaci odpovídající skutečnému provedení.

To zahrnuje:

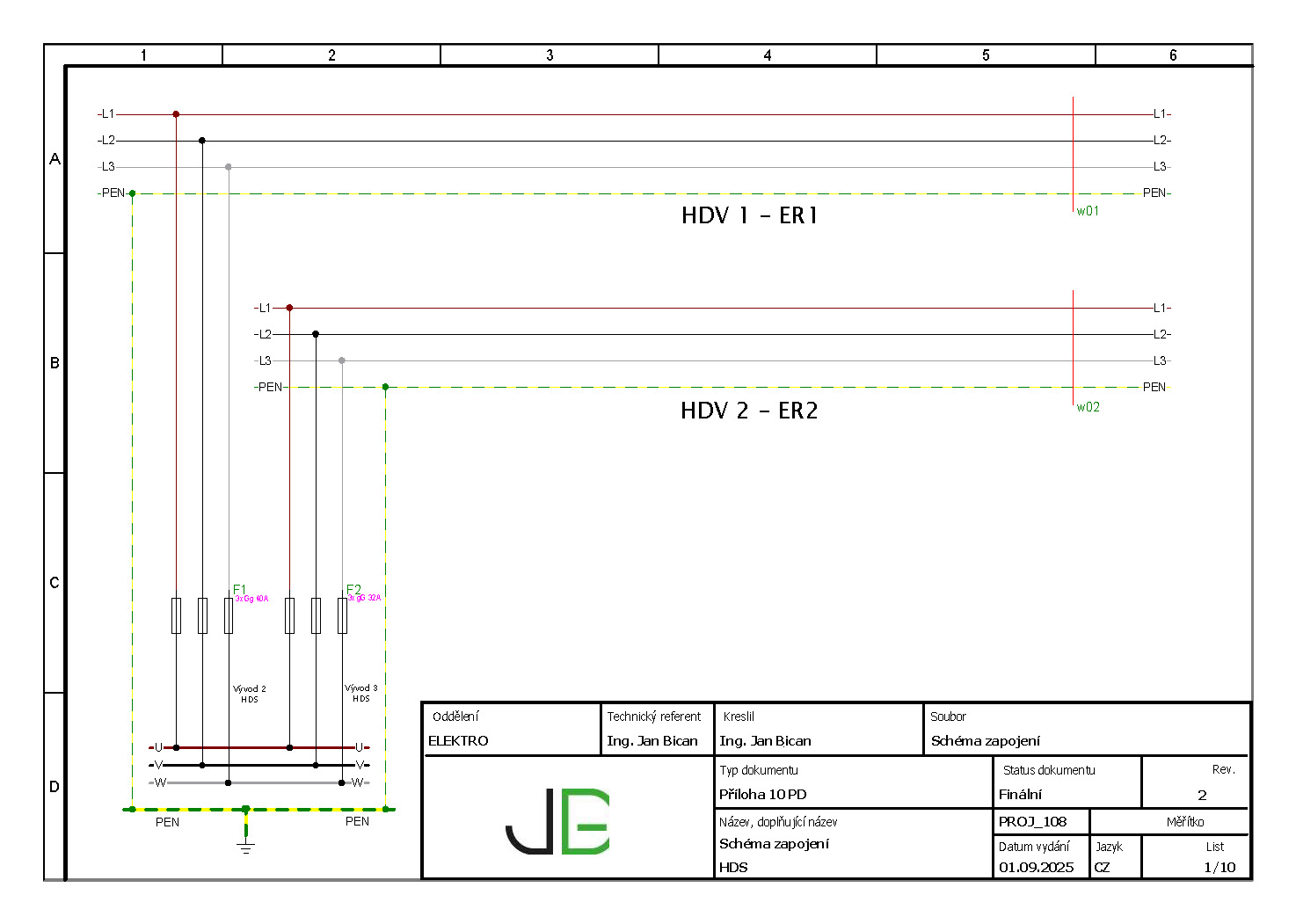

  • skutečná schémata zapojení,
  • seznam použitých komponent,
  • technické listy výrobků,
  • protokoly o měření,
  • dokumentaci rozvaděčů jako výrobků,
  • značení obvodů,
  • prohlášení o shodě,
  • atd.

Bez této dokumentace:

  • nelze provést řádnou výchozí revizi,
  • nelze bezpečně uzavřít stavbu,
  • nelze plnohodnotně předat objekt investorovi.

Revizní technik je oprávněn dokumentaci vyžadovat.

V případě pojistné události je dokumentace jedním z prvních požadovaných podkladů.

3. Interní kontrola a testování materiálu

Veškerý používaný materiál:

  • pochází z oficiálních distribučních zdrojů,
  • je opatřen kompletní dodavatelskou dokumentací,
  • je archivován pro budoucí dohledatelnost,
  • je kontrolován při převzetí,
  • je testován během montáže,
  • je instalován dle doporučení výrobce,
  • atd.

Tento přístup minimalizuje:

  • riziko reklamací,
  • nejasnosti při revizi,
  • odpovědnost při poruše,
  • problémy při pojistném plnění.

Materiál bez dokumentace je právní riziko.

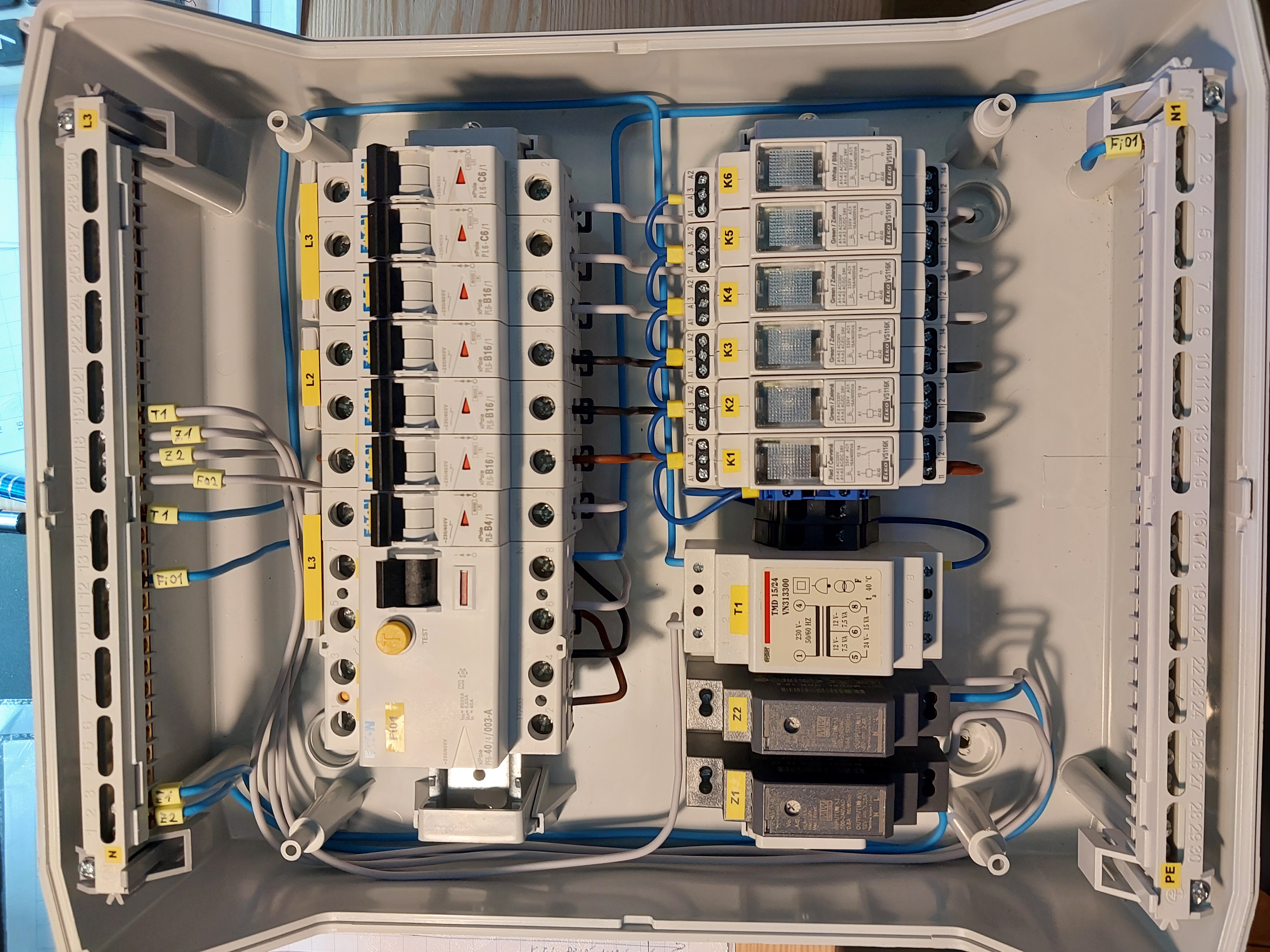

4. Rozvaděč jako technický výrobek

Rozvaděč není jen „skříň s jističi“.

Je to:

  • konstrukční výrobek,
  • proudově zatížený systém,
  • bezpečnostní prvek,
  • distribuční uzel objektu.

Je nutné:

  • zohlednit zatížení,
  • zohlednit oteplení,
  • zohlednit zkratové poměry,
  • zohlednit selektivitu,
  • zohlednit přístupnost a údržbu.

Kusové ověření dle ČSN EN IEC 61439 zahrnuje mimo jiné:

  • kontrolu vodičů,
  • kontrolu svorek,
  • kontrolu značení,
  • kontrolu ochranných vodičů,
  • kontrolu izolační vzdálenosti,
  • funkční zkoušku,
  • atd.

Elektroměrové rozvaděče a odběrná místa realizujeme v souladu s požadavky distributora.

Rozvaděč bez těchto náležitostí je problematický při revizi.

5. Koordinace s projektem

Realizace musí vycházet z projektu.

Každá změna oproti projektu:

  • mění parametry ochrany,
  • může ovlivnit selektivitu,
  • může ovlivnit vypínací podmínky,
  • může ovlivnit chování SPD,
  • může změnit celkovou ochrannou koncepci objektu.

Nezdokumentovaná změna v jedné bytové jednotce může změnit chování ochranného systému celého objektu.

Proto:

  • změny dokumentujeme,
  • aktualizujeme schémata,
  • předáváme skutečný stav,
  • připravujeme podklady pro revizi.

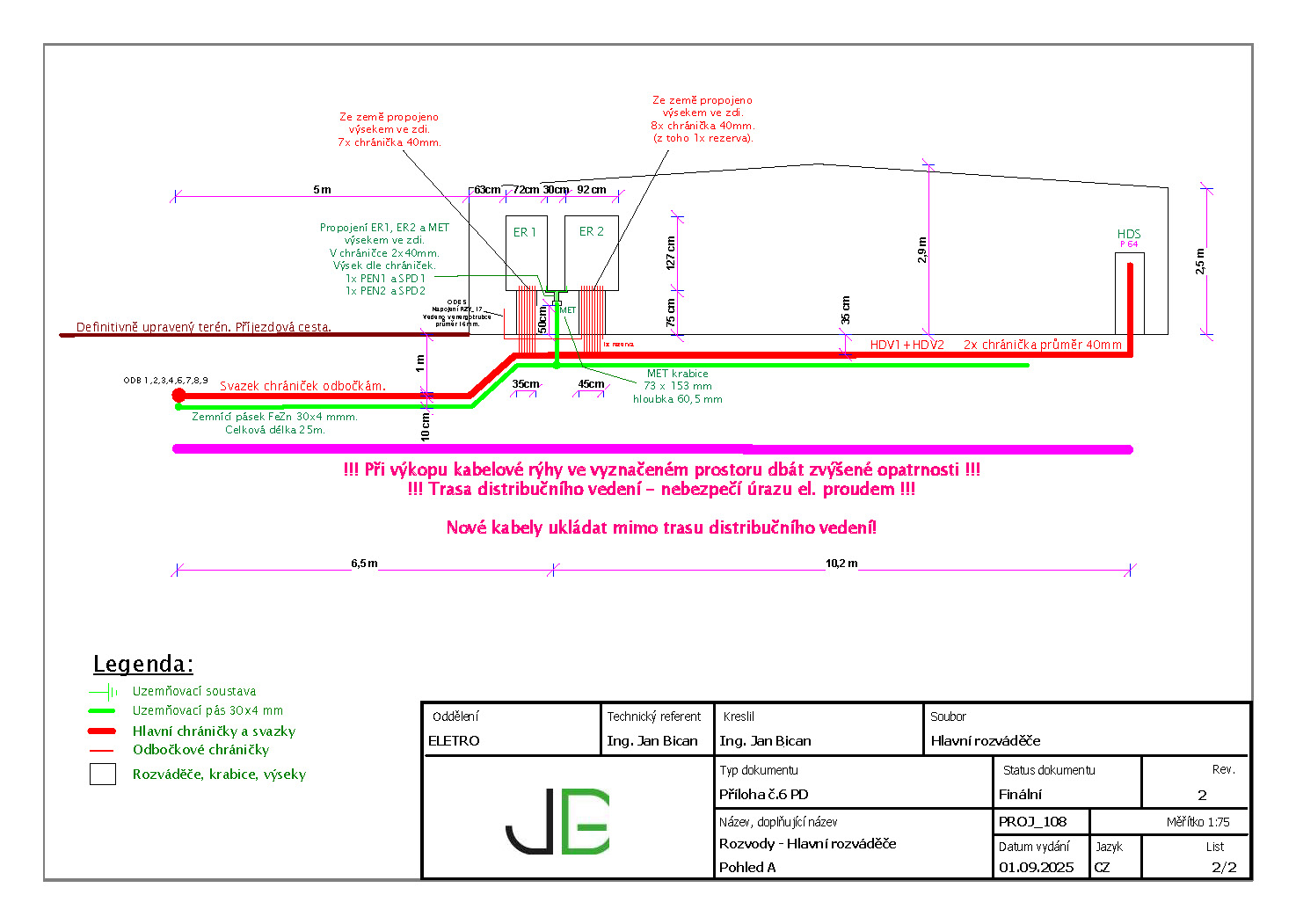

6. Uzemnění a ochranné pospojování

Správně provedené uzemnění je základ bezpečnosti.

Součástí realizace je:

  • hlavní ochranné pospojování,
  • MET,
  • koordinace s LPS,
  • příprava měřicích bodů,
  • dokumentace uzemnění,
  • měření zemních odporů,
  • atd.

Uzemnění je často skryté.

Jeho kvalita je však zásadní při poruše.

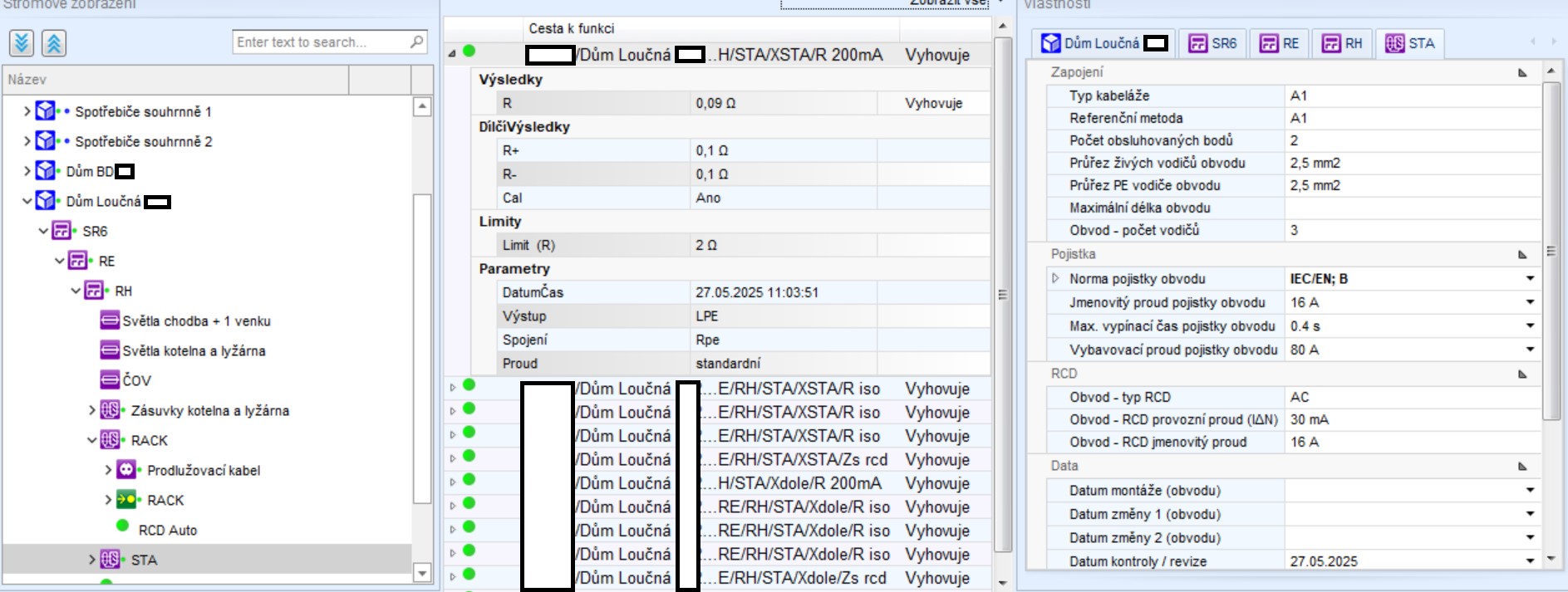

7. Součinnost při revizi

Realizace končí až po úspěšné výchozí revizi.

Zajišťujeme:

  • připravenost obvodů k měření,
  • dostupnost dokumentace,
  • součinnost při kontrolách,
  • odstranění případných nedostatků,
  • archivaci protokolů.

Revize není formalita.

Je to technické ověření bezpečnosti instalace.

8. Ekonomika pro stavební firmu

Stavební firma potřebuje:

  • stabilní harmonogram,
  • minimalizaci vícenákladů,
  • snížení reklamací,
  • ochranu reputace.

Plnohodnotná elektro subdodávka:

  • snižuje počet dodatečných zásahů,
  • minimalizuje improvizace,
  • zrychluje předání,
  • snižuje riziko sporů,
  • stabilizuje komunikaci s investorem.

Elektro část je malá procentuálně, ale kritická reputačně.

9. Odpovědnost a pojistné souvislosti

V případě škody:

  • požáru,
  • úrazu elektrickým proudem,
  • poruchy zařízení,
  • přepěťového poškození,

se hodnotí:

  • kvalita realizace,
  • kvalita dokumentace,
  • existence výrobních podkladů,
  • existence kusového ověření,
  • existence prohlášení o shodě.

Dokumentovaná realizace výrazně posiluje pozici generálního dodavatele při řešení pojistné události.

10. Shrnutí

Elektro subdodávka není pouze montážní služba.

Je to:

  • technický proces,
  • výrobní činnost,
  • normativní odpovědnost,
  • dokumentační závazek,
  • bezpečnostní záruka,
  • součást reputace stavby.

Plnohodnotná realizace zahrnuje:

  • výrobní dokumentaci rozvaděčů,
  • kusové ověření,
  • interní testování materiálu,
  • dokumentaci skutečného provedení,
  • přípravu na revizi,
  • archivaci podkladů,
  • atd.

Tento standard zajišťuje:

  • technickou stabilitu,
  • právní jistotu,
  • ekonomickou předvídatelnost,
  • bezproblémové předání stavby.
Realizace elektro
Plnohodnotná realizace zahrnuje výrobu, ověření, dokumentaci i přípravu na revizi.

REVIZE ELEKTRICKÝCH ZAŘÍZENÍ

Komplexní strategie ochrany majetku, odpovědnosti a provozní stability

Elektrická instalace je největší technické riziko každého objektu.
Odpovědnost za její bezpečnost je vždy na vlastníkovi/provozovateli.

1. Zákonná odpovědnost provozovatele, vlastníka a statutárního orgánu

Provozovatel nebo vlastník elektrického zařízení nese plnou, objektivní a nepřenositelnou odpovědnost za jeho bezpečný stav.

Tato odpovědnost vyplývá zejména ze zákona č. 250/2021 Sb., navazujících nařízení vlády a technických norem řady ČSN 33 2000.

Povinnost zajistit bezpečný provoz se vztahuje na celý životní cyklus zařízení:

  • uvedení do provozu,
  • provoz,
  • změny,
  • rekonstrukce,
  • rozšíření,
  • vyřazení.

Odpovědnost nelze delegovat. Revizní technik provádí kontrolu.

Odpovědnost za provoz však zůstává na provozovateli.

Statutární orgán právnické osoby odpovídá za správu majetku s péčí řádného hospodáře.

V případě škody se vždy zkoumá:

  • zda byla revize provedena,
  • zda byla provedena měřením,
  • zda byly závady odstraněny,
  • zda dokumentace odpovídala skutečnosti.

Revizní zpráva je dokument, který rozhoduje o tom, zda byla odpovědnost naplněna – nebo porušena.

2. Riziko změn instalace bez aktualizované dokumentace

Elektroinstalace je systém.

Lokální úprava jedné části může ovlivnit celek.

Typické příklady:

  • rekonstrukce bytu,
  • výměna rozvaděče,
  • instalace klimatizace,
  • nabíječka elektromobilu,
  • rozšíření IT,
  • výměna jističe bez přepočtu zatížení.

Každá změna může:

  • zvýšit zatížení hlavního přívodu,
  • narušit selektivitu jištění,
  • změnit impedanční poměry,
  • ovlivnit ochranné podmínky.

Neevidovaná změna znamená právní i technické riziko. V bytových domech či obecních objektech může individuální úprava jednoho prostoru změnit technické parametry celé soustavy.

Při poruše pak nelze prokázat, v jakém stavu bylo zařízení provozováno.

Naším přístupem je porovnání dokumentace se skutečností a vyhodnocení vlivu změn na celek.

3. Ekonomika prevence

Revize stojí zlomek hodnoty zařízení.

Havárie může stát:

  • statisíce, miliony,
  • provozní odstávky (typická havárie rozvaděče ve společných prostorách znamená odstávku objektu na týdny),
  • reputační škody.

Prevence je vždy levnější než následky.

Prediktivní přístup umožňuje plánovat investice a stabilizovat náklady.

4. Predikce degradace zařízení

Elektrická zařízení podléhají degradaci:

  • uvolňování spojů,
  • oxidace kontaktů,
  • zvyšování přechodových odporů,
  • stárnutí izolací,
  • zhoršování parametrů RCD,
  • zhoršování uzemnění.

Opakovaným měřením:

  • impedance poruchové smyčky,
  • izolačního odporu,
  • spojitosti PE,
  • vybavovacích časů RCD,
  • odporu uzemnění,
  • zatížení větví,
  • atd.,

lze identifikovat trend.

Trend umožňuje predikovat:

  • blížící se poruchu,
  • přetížení,
  • degradaci ochrany,
  • zhoršování bezpečnosti.

Revize se mění z kontroly na nástroj řízení technického rizika. Jednorázová revize nic neříká o vývoji.

5. Co skutečně obsahuje naše revize

Naše revize není formální kontrola.

Zahrnuje kontrolu:

  • rozvaděčů,
  • elektroměrových sestav,
  • světelných a zásuvkových obvodů,
  • společných prostor,
  • technologických zařízení,
  • datových rozvaděčů,
  • LPS - hromosvodu,
  • uzemnění,
  • pospojování,
  • přepěťových ochran,
  • antén,
  • nouzového osvětlení,
  • atd.

Revizní činnost zahrnuje také kontrolu souladu elektroměrových částí s podmínkami distributora.

Provádíme skutečná měření:

  • impedance poruchové smyčky,
  • izolační odpor,
  • spojitost ochranných vodičů,
  • testy RCD ve všech jejich charakteristikách,
  • odpor uzemnění,
  • kontrolu selektivity,

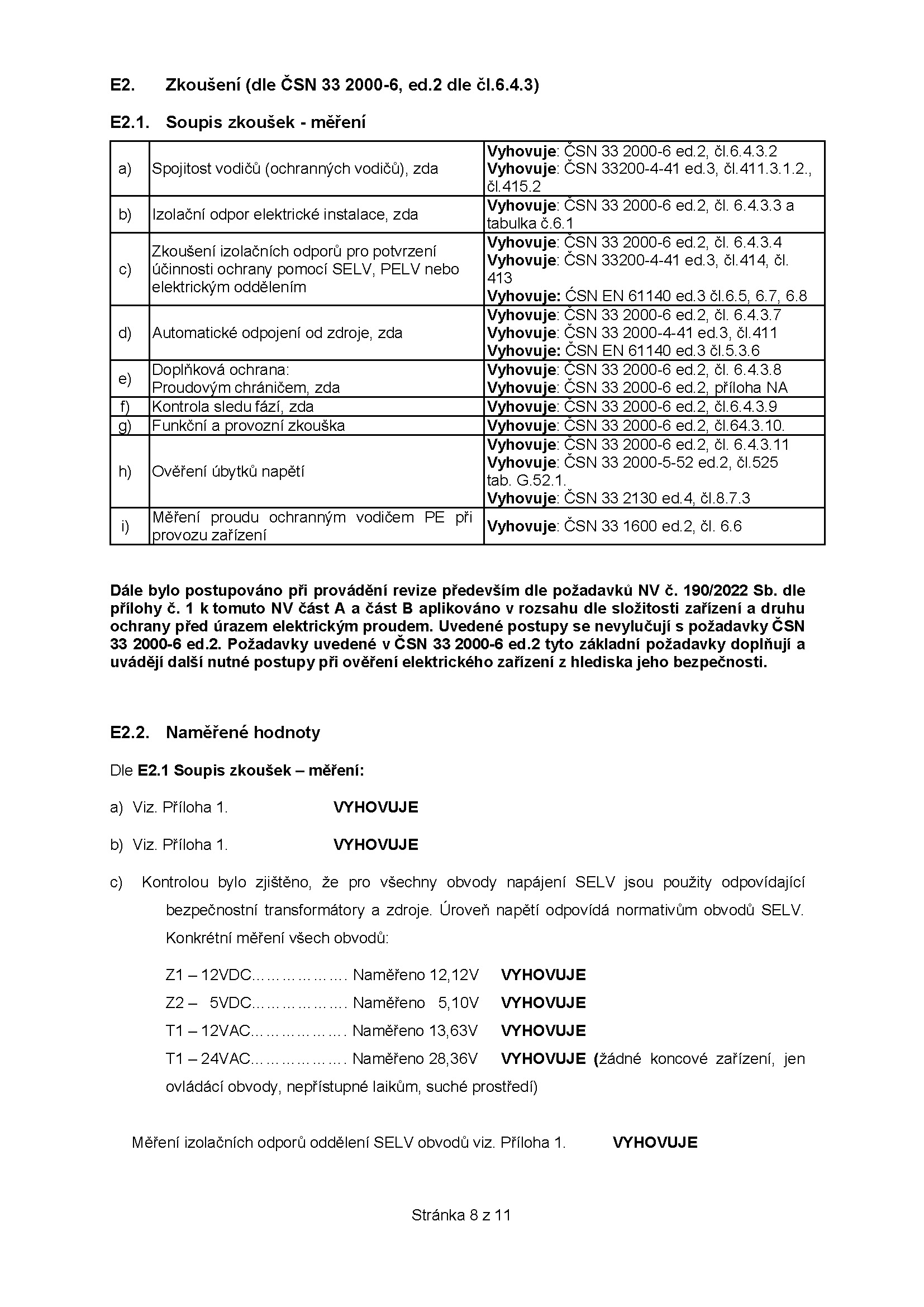

  • vyhodnocení dle ČSN 33 2000-4-41,
  • atd.

Struktura naší revizní zprávy

  1. Identifikace objektu

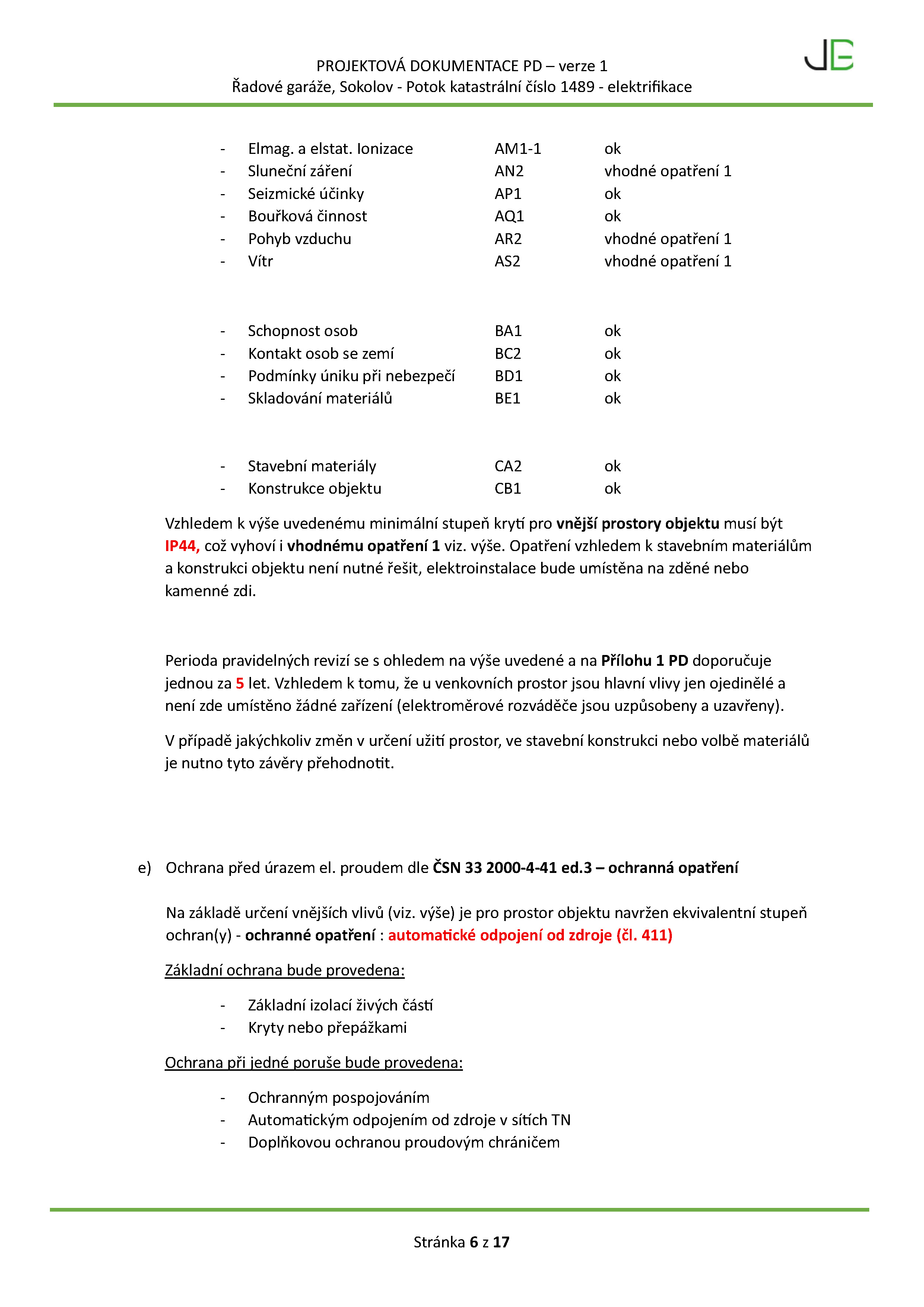

  2. Rozsah revize
  3. Popis soustavy
  4. Tabulka měřených hodnot
  5. Přehled závad
  6. Návrh opatření
  7. Jednoznačný závěr
6. Jak poznat formální revizi od skutečné revize

Formální revize:

  • bez měření,
  • nedostatečný rozsah měření,
  • bez tabulek,
  • bez závad,
  • bez struktury,
  • nepřehledná,
  • bez návaznosti na dokumentaci.

Skutečná revize:

  • měření s hodnotami,
  • normové vyhodnocení,
  • strukturovaná zpráva,
  • archivace,
  • návrh nápravných opatření,
  • jednoznačný závěr.

Rozdíl je zásadní. V krizové situaci rozhoduje kvalita dokumentace.

7. Vazba na pojišťovny

Při škodě je zkoumáno:

  • zda byly plněny revizní povinnosti,
  • zda byla zařízení bezpečná,
  • zda byly závady řešeny.

Pojišťovny běžně požadují doložení revizní dokumentace.

V praxi je revizní zpráva jedním z prvních dokumentů, které si likvidátor vyžádá.

Nedostatečný rozsah nebo formální provedení může být důvodem ke krácení plnění.

Systematická revize znamená ochranu.

8. Trestněprávní rovina

Při úrazu nebo požáru je revizní dokumentace důkazním materiálem.

Pokud revize nebyla provedena nebo byla provedena formálně, může být jednání posuzováno jako nedbalostní porušení povinností.

Revize může být ochranným štítem. Nebo důkazem opomenutí.

9. Revize jako nástroj řízení odpovědnosti v samosprávě

U veřejného majetku je revize součástí řízení odpovědnosti.

Prokazuje:

  • péči řádného hospodáře,
  • transparentnost,
  • kontinuitu, kontrolu.

Revize je součástí řízení majetku.

10. Model dlouhodobé spolupráce

Vytváříme:

  • strukturovanou mapu zařízení/objektu,
  • systém sledování termínů,
  • archivaci dokumentace,
  • vyhodnocení trendů,
  • reporty vedení.

Nabízíme dlouhodobý servisní model, ve kterém přebíráme systémovou kontrolu termínů, archivaci dokumentace a technickou kontinuitu.

Provozovatel získává přehled, jistotu a stabilitu.

11. Strategický závěr

Revize není papír.

Je to:

  • ochrana majetku,
  • ochrana osob,
  • ochrana odpovědnosti,
  • ochrana statutárního orgánu,
  • ochrana veřejného majetku,
  • stabilizační nástroj řízení.

Systematická, měřením podložená revize je investicí do bezpečnosti a právní jistoty.

Revize elektrických zařízení

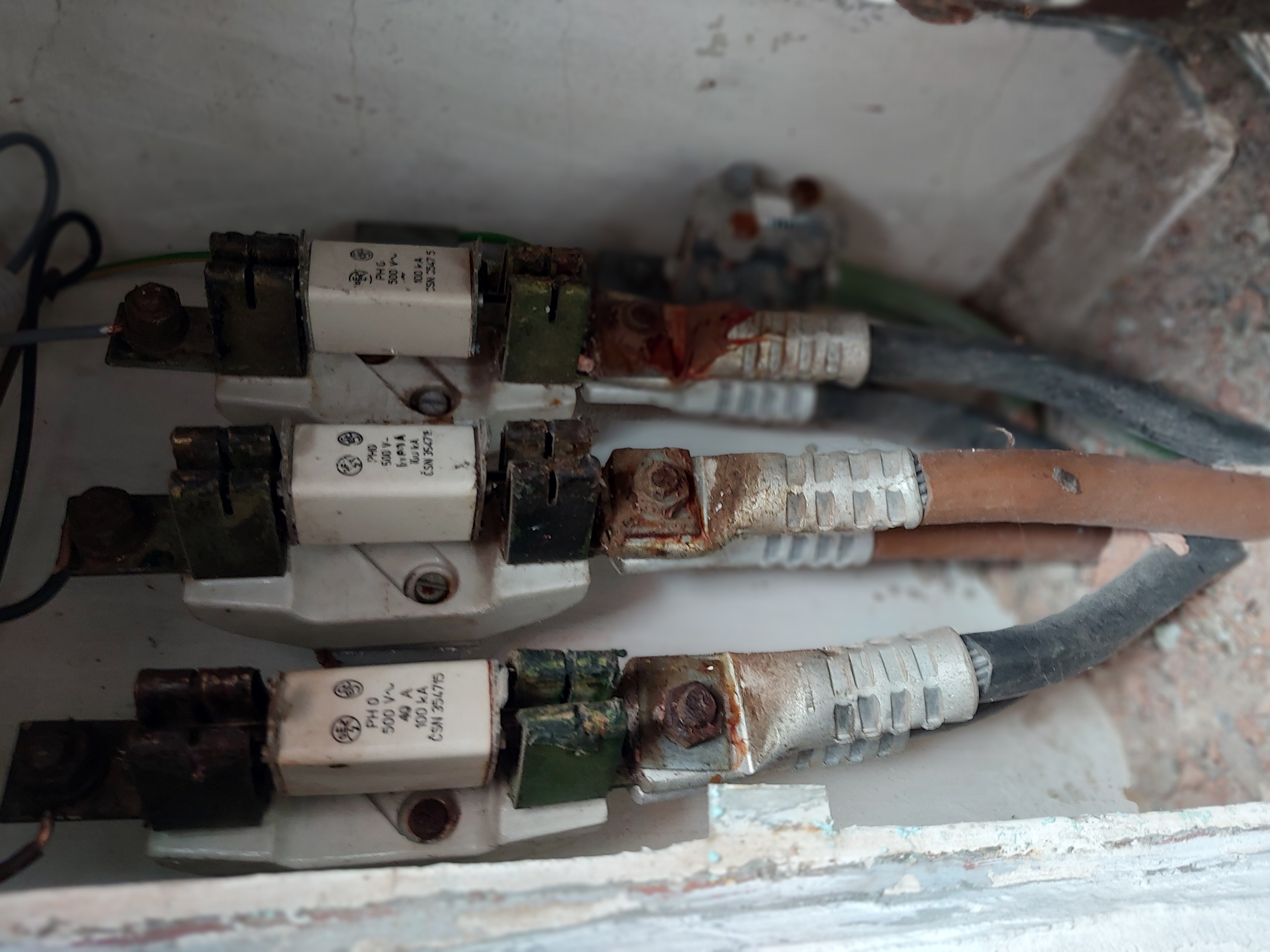

Nedostatečná revizní měření
Naše revize
Naše revize
Naše revize
Měřením podložená revize je investicí do bezpečnosti a právní jistoty.

JANTE Elektro

Projekt – realizace – revize jako jeden systém odpovědnosti

1. Kdo jsme a jak přemýšlíme

Elektroinstalace není soubor kabelů a jističů.

Je to technický bezpečnostní systém s přímou vazbou na ochranu zdraví, majetku a právní odpovědnost vlastníka.

Naše práce není rozdělena na „projektanta“, „montážníka“ a „revizního technika“ jako oddělené světy.

Tyto oblasti vnímáme jako navazující fáze jednoho procesu.

Projekt bez vazby na realizaci je teorie.
Realizace bez dokumentace je riziko.
Revize bez znalosti souvislostí je formalita.

My pracujeme systémově.

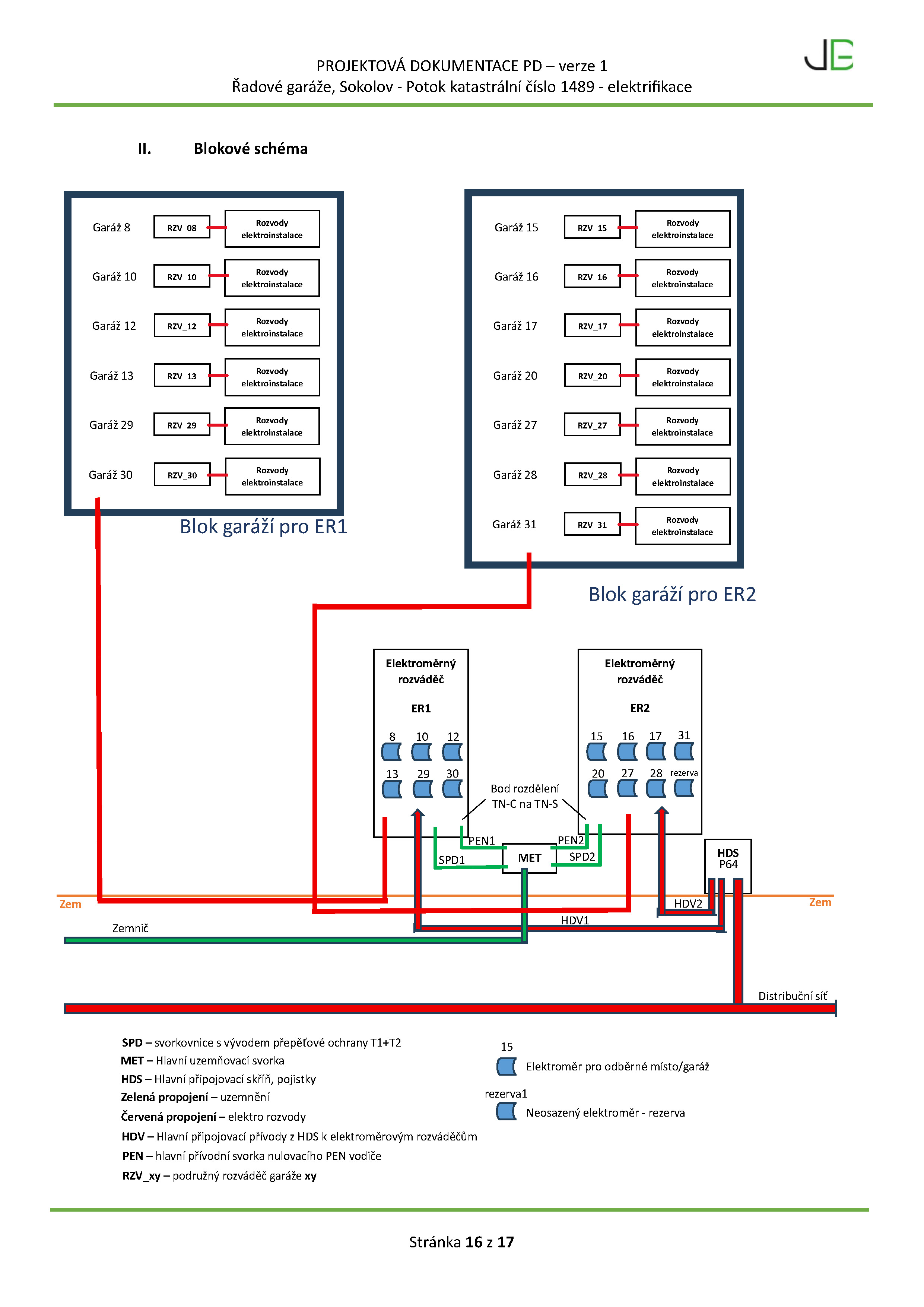

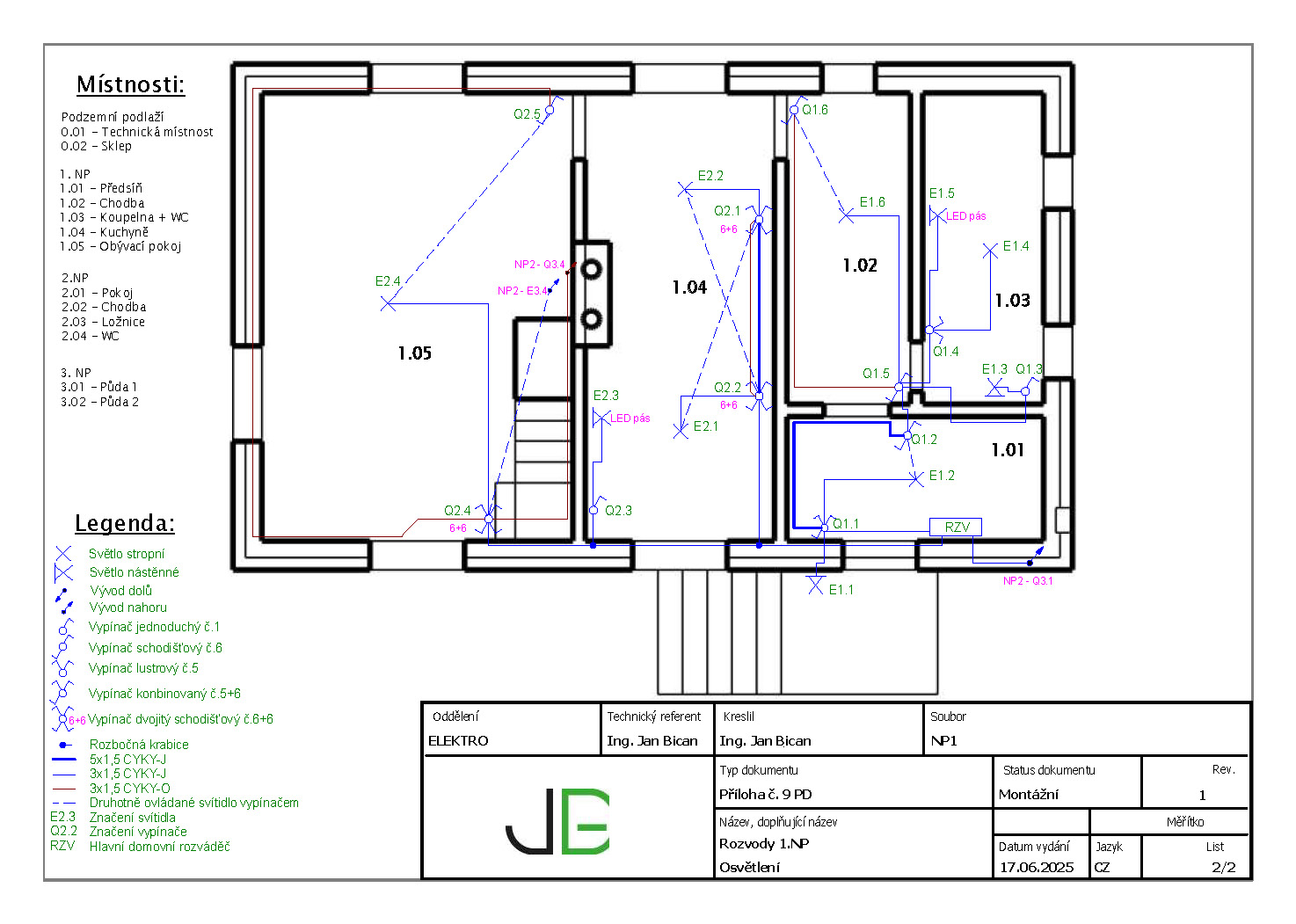

2. Rozsah činností – od jednotlivých bytů po veřejné objekty

Zajišťujeme:

  • projekty elektroinstalací pro rodinné domy, byty, chaty, menší bytové domy,
  • samostatné projekty elektroměrových rozvaděčů,
  • dokumentaci pro rekonstrukce bez nutnosti stavebního řízení,
  • prováděcí dokumentaci,
  • dokumentaci skutečného provedení dle zákona 250/2021 Sb.,
  • realizace nových instalací,
  • rekonstrukce starších soustav,
  • opravy a modernizace,
  • výměny hlavních jističů,
  • výměny elektroměrových rozvaděčů,
  • výrobu a montáž rozvaděčů,
  • uzemnění, hlavní pospojování,
  • přepěťové ochrany,
  • slaboproudé rozvody, datové racky,
  • revize všech těchto zařízení.

I malý zásah v jednom bytě může změnit:

  • zatížení přívodu,
  • selektivitu jištění,
  • parametry ochrany před úrazem,
  • výsledky budoucí revize.

Proto každá změna musí být evidovaná a technicky zpracovaná s ohledem na celek.

3. Spolupráce s distributorem – administrativní i technická jistota

Jsme oficiálním partnerem společnosti ČEZ Distribuce, a.s.

Tato spolupráce představuje praktickou výhodu pro investora i provozovatele.

Netýká se pouze projektování a realizace, ale také revizní činnosti a následného provozu zařízení.

Elektroinstalace objektu není izolovaný systém.
Je přímým pokračováním distribuční soustavy.

Projektování a realizace v návaznosti na distributora

V rámci přípravy a realizace staveb zajišťujeme:

  • komunikaci s distributorem,
  • podání žádostí o připojení,
  • řešení změn rezervovaného příkonu a hodnot hlavních jističů,
  • koordinaci přeložek a úprav odběrných míst,
  • přípravu podkladů pro osazení elektroměrů,
  • technické konzultace napájecích podmínek,
  • řešení nesouladů mezi skutečným stavem a evidencí distributora,
  • atd.

Projektová dokumentace je zpracována tak, aby odpovídala aktuálním připojovacím podmínkám a technickým standardům.

V praxi to znamená:

  • méně administrativních komplikací,
  • rychlejší schvalovací proces,
  • eliminaci vracení dokumentace,
  • technickou návaznost na distribuční síť,
  • snížení rizika zdržení stavby.

Elektroměrové rozvaděče – rozhraní mezi sítí a objektem

Elektroměrové rozvaděče a odběrná místa musí splňovat:

  • aktuální Připojovací podmínky distributora,
  • technické standardy ČEZ Distribuce,
  • požadavky na umístění, jištění a plombovatelnost,
  • konstrukční a označovací požadavky,
  • normové požadavky dle ČSN,
  • atd.

V rámci realizací navrhujeme a vyrábíme elektroměrové rozvaděče tak, aby splňovaly tyto podmínky nejen formálně, ale technicky správně.

Revize v návaznosti na podmínky distributora

Revize elektroměrového rozvaděče není pouze kontrolou jističe.

Je to kontrola zařízení, které tvoří rozhraní mezi distribuční sítí a objektem.

V rámci revizní činnosti prověřujeme:

  • soulad provedení s připojovací dokumentací,
  • splnění technických podmínek distributora,
  • normovou ochranu před úrazem elektrickým proudem,
  • bezpečnost a funkčnost rozhraní odběrného místa.

Správně navržený, realizovaný a revidovaný elektroměrový rozvaděč je základním předpokladem bezproblémového připojení a provozu objektu.

Elektroinstalace nekončí v rozvaděči objektu.
Začíná na hranici s distribuční sítí.

Schopnost jednat s distributorem věcně, technicky a v souladu s jeho metodikou představuje významnou přidanou hodnotu a stabilitu celého projektu.

4. Projekt jako základ bezpečnosti

Projektová dokumentace zahrnuje zejména:

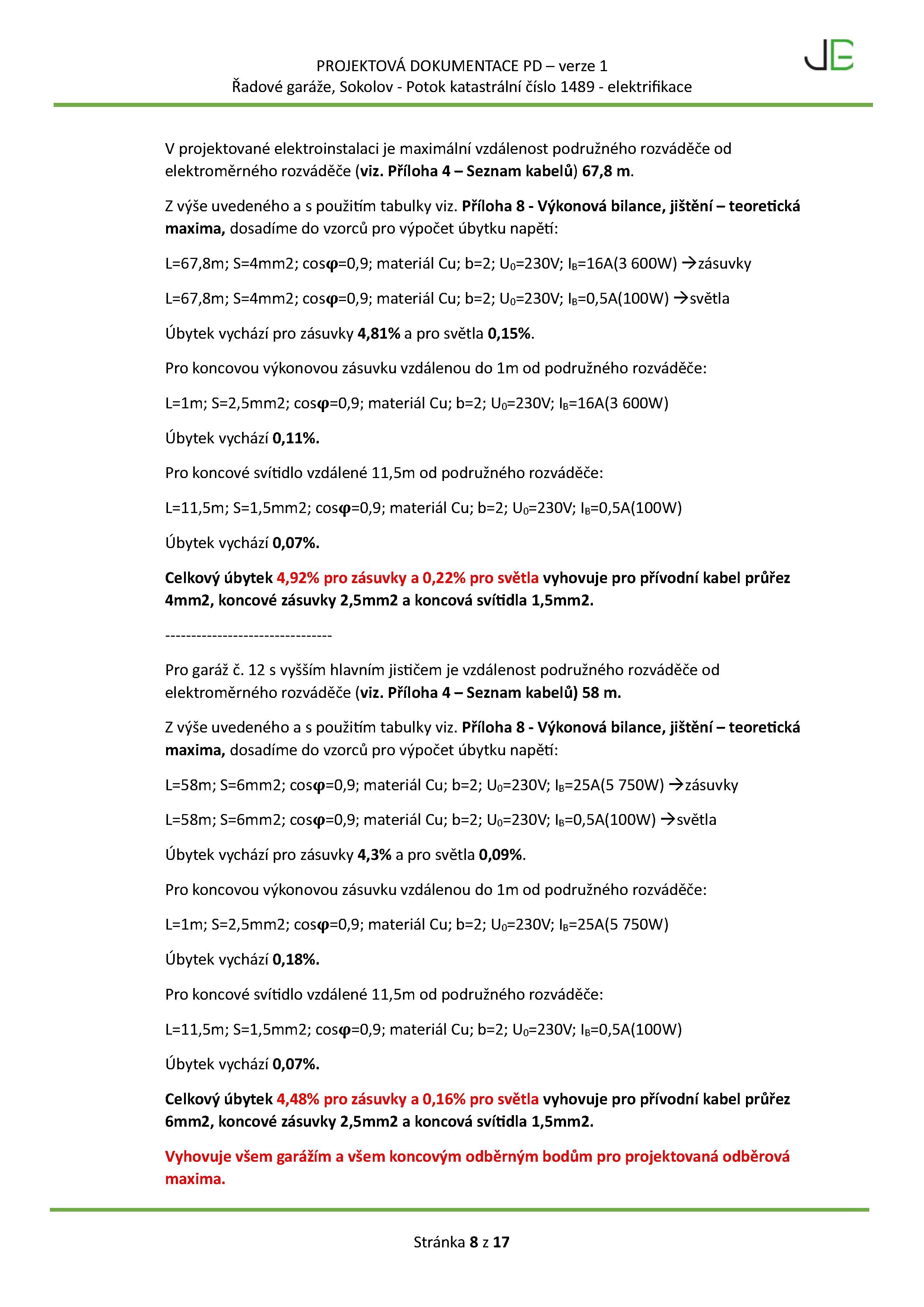

  • dimenzování vodičů dle ČSN 33 2000-5-52,
  • ochranu před úrazem elektrickým proudem dle ČSN 33 2000-4-41,
  • výpočty impedance poruchové smyčky,
  • návrh selektivity jištění,
  • koordinaci přepěťových ochran,
  • návrh uzemnění a hlavního pospojování,
  • návrh rozvaděčů,
  • přípravu podkladů pro kusové ověření dle ČSN EN IEC 61439,
  • atd.

Projekt není administrativní příloha.
Je to konstrukční dokument bezpečnostního systému.

Bez kvalitního projektu nelze vytvořit správnou dokumentaci skutečného provedení.
Bez dokumentace skutečného provedení nelze provést řádnou revizi.
Bez revize nelze objekt bezpečně užívat.

5. Realizace – technický výrobek, ne montážní improvizace

Rozvaděč je výrobek.
Montážník je jeho výrobcem.

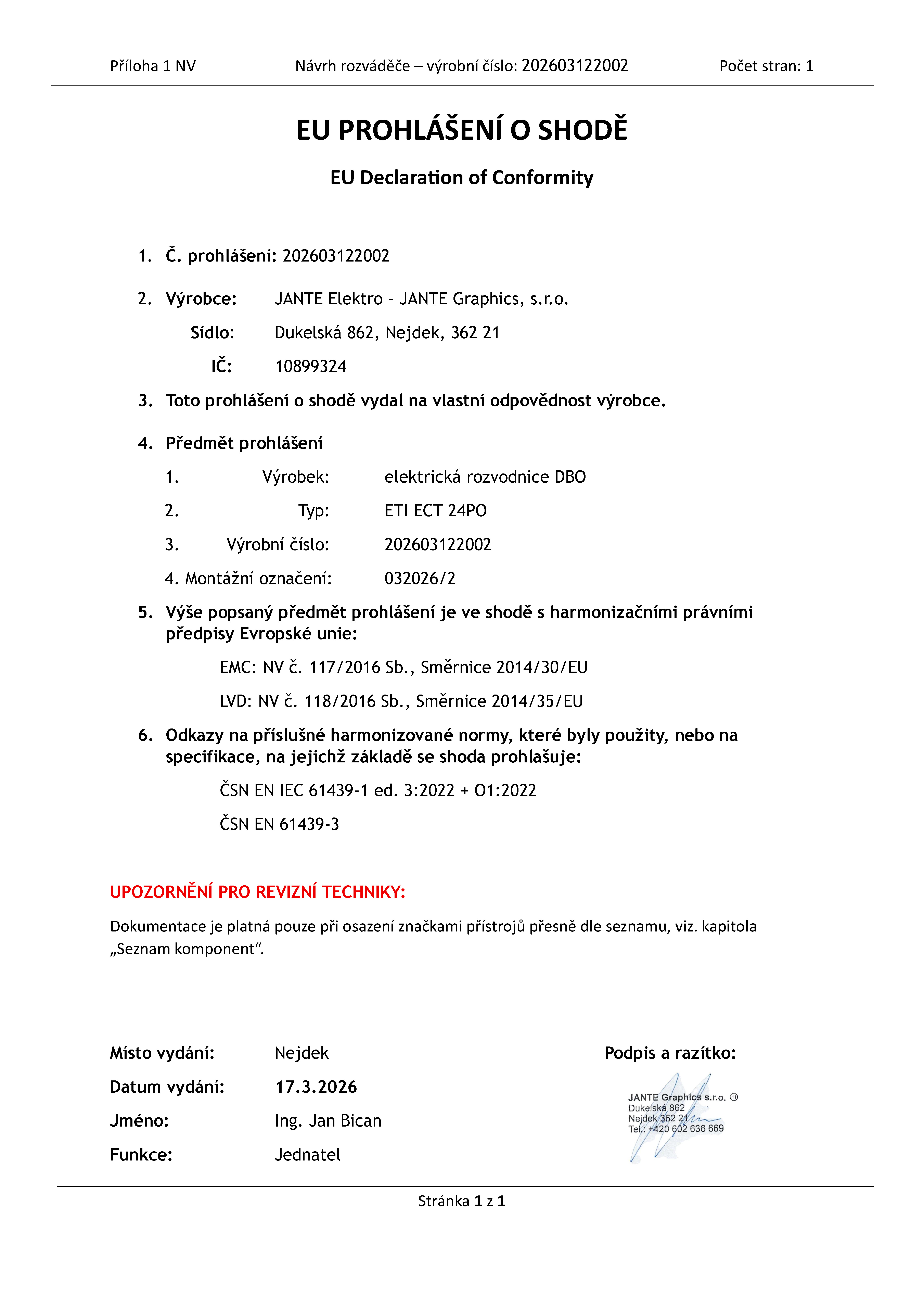

Podle ČSN EN IEC 61439-1 a 61439-2 musí výrobce rozvaděče:

  • provést kusové ověření,
  • doložit konstrukční podklady,
  • provést měření,
  • zajistit výpočty oteplení,
  • opatřit zařízení výrobním štítkem,
  • vydat prohlášení o shodě,
  • archivovat dokumentaci.

Bez těchto kroků je zařízení normativně nedokončené.

Součástí naší práce je:

  • interní testování používaného materiálu,
  • archivace dodavatelské dokumentace,
  • štítkování,
  • zpracování dokumentace skutečného provedení,
  • příprava na revizi.

Zařízení, které nelze revidovat, není bezpečné zařízení.

6. Revize jako právní ochrana vlastníka

Revize elektrických zařízení se provádějí dle:

  • zákona č. 250/2021 Sb.,
  • NV 190/2022 Sb.,
  • norem ČSN řady 33 2000,
  • souvisejících technických předpisů.

Revize zahrnuje:

  • identifikaci objektu,
  • popis napájecí soustavy,
  • tabulky měření,
  • vyhodnocení ochrany před úrazem,
  • kontrolu dokumentace,
  • přehled závad,
  • návrh opatření,
  • jednoznačný závěr.

Odpovědnost za stav zařízení nese vlastník nebo provozovatel.

Revizní zpráva je dokument, který:

  • prokazuje péči řádného hospodáře,
  • dokládá kontrolu technického stavu,
  • je klíčovým podkladem při škodních událostech,
  • je prvním dokumentem, který si vyžádá pojišťovna.
7. Trestněprávní rovina a odpovědnost

V případě škody na zdraví nebo majetku se zkoumá:

  • zda byla elektroinstalace udržována,
  • zda byla prováděna pravidelná kontrola,
  • zda byly závady odstraněny,
  • zda existovala dokumentace skutečného provedení,
  • zda byl rozvaděč normativně dokončen.

Absence dokumentace a revize může být vyhodnocena jako zanedbání povinnosti.

Technická nedbalost může být kvalifikována jako porušení povinnosti vyplývající z právních předpisů.

Naším cílem je vytvářet jistotu.

8. Technická kontinuita a sledování stavu v čase

Opakovaným měřením lze sledovat:

  • postupnou degradaci uzemnění,
  • zvyšování přechodových odporů,
  • změny impedance,
  • zatěžování jednotlivých větví,
  • funkčnost RCD,
  • atd.

Revize se tak mění z jednorázové kontroly na nástroj řízení rizika.

Dokumentace a archivace umožňuje:

  • predikci problémů,
  • plánování oprav,
  • rozložení investic,
  • ochranu majetku.
9. Rozšíření služeb

Doplňkově nabízíme:

  • 3D přípravu stavebních výkresů,
  • koordinaci elektro části s architekturou,
  • návrh slaboproudých řešení,
  • přípravu pro inteligentní prvky,
  • datové rozvody,
  • atd.

Primárním zaměřením však zůstává bezpečnost, normativní správnost a technická odpovědnost.

10. Shrnutí

Projekt, realizace a revize tvoří jeden uzavřený systém.

Oddělené řešení jednotlivých částí vytváří mezery.
Provázané řešení vytváří stabilitu.

Bezpečná elektroinstalace není otázkou ceny.
Je otázkou odpovědnosti.

Technická odpovědnost není delegovatelná.
Lze ji pouze řídit.

Bezpečný objekt není náhoda. Je to výsledek řízeného systému.

JANTE Elektro
.
Provázané řešení vytváří technickou stabilitu a provozní jistotu.

PROJEKTY ELEKTRO

Odborná elektro část stavebních projektů

1. Postavení stavebního projektanta a role elektro části

Stavební projektant je nositelem koncepce stavby.

On určuje konstrukční systém, dispoziční řešení, návaznost profesí, koordinaci a logiku celku.

Bez této koncepce by žádná technická profese nemohla fungovat.

Elektroinstalace však představuje samostatnou technickou disciplínu s vlastními normovými požadavky, výpočtovými vazbami a bezpečnostní odpovědností.

Úkolem specializované elektro části není měnit architektonickou koncepci.

Úkolem je rozvinout ji tak, aby:

  • byla technicky funkční,
  • bezpečná,
  • normově správná,
  • realizovatelná,
  • a dlouhodobě provozně stabilní.

Partnerská spolupráce znamená respekt k hlavnímu projektantovi a současně přijetí odborné odpovědnosti za elektro systém jako celek.

2. Realita elektro části ve stavebních projektech

Elektro část bývá často řešena v rozsahu postačujícím pro stavební řízení.

Tento rozsah je administrativně správný.

Ne vždy je však dostatečný pro další fáze.

Typické situace nastávají:

  • při zahájení realizace,
  • při výběru konkrétních rozvaděčů,
  • při koordinaci s TZB,
  • při návrhu uzemnění,
  • při řešení přepěťových ochran,
  • při přípravě na výchozí revizi.

Elektroinstalace není pouze rozmístění zásuvek a svítidel.

Je to bezpečnostní systém stavby.

Z tohoto důvodu vyžaduje:

  • výpočty,
  • koordinaci ochranných prvků,
  • návaznost na skutečné provedení,
  • návaznost na budoucí revizi.
3. Typické slabiny elektro části

Zkušenost z realizací a revizí ukazuje, že nejčastější problémy nevznikají z nedbalosti, ale z podcenění hloubky elektro části.

Typické slabiny mohou být:

  • absence výpočtu zkratových poměrů,
  • nedořešená selektivita jištění,
  • chybějící koordinace SPD,
  • nejasně definovaný systém hlavního pospojování,
  • podceněné uzemnění,
  • obecné specifikace rozvaděčů bez schémat,
  • neřešená vazba na skutečné provedení,
  • atd.

Tyto nedostatky se často projeví až při realizaci nebo při výchozí revizi.

Největší riziko spočívá v tom, že problémy vznikají pozdě – kdy je jejich řešení technicky i finančně náročnější.

4. Náš přístup – systémová elektro část

Elektro část zpracováváme jako plnohodnotný technický systém.

Zahrnuje:

  • silnoproudé instalace,
  • slaboproudé systémy,
  • návrh ochrany před bleskem dle ČSN EN 62305,
  • návrh uzemnění a hlavního pospojování,
  • výpočty impedance poruchové smyčky,
  • výpočty selektivity jištění,
  • dimenzování vodičů dle ČSN 33 2000-5-52,
  • návrh koordinace SPD,
  • schémata rozvaděčů,
  • podklady pro kusové ověření dle ČSN EN 61439,
  • technickou strukturu připravenou pro budoucí revizi,
  • vzájemnou koordinace všech systémů,
  • atd.

Elektroinstalace je v projektu navržena tak, aby obstála nejen při kontrole, ale i při praktickém provozu.

5. Rozsah pro stavební řízení a jeho zpracování

Administrativní rozsah pro stavební řízení je samozřejmostí.

Zásadní přidaná hodnota spočívá v tom, že již v této fázi:

  • vytváříme logickou strukturu elektro systému,
  • definujeme principy ochrany,
  • připravujeme rozvaděčovou koncepci,
  • zohledňujeme budoucí rozšíření.

Tento přístup umožňuje plynulý přechod do:

  • prováděcí dokumentace,
  • skutečného provedení,
  • následné revize.

Projektová dokumentace je zpracována v souladu s aktuálními připojovacími podmínkami distribuční společnosti.

Projekt není jen jednorázový dokument a podklad pro stavební řízení.

Je to základ procesu. Je to konstrukční základ bezpečnostního systému budovy.

6. Prováděcí dokumentace a skutečný stav dle zákona 250/2021 Sb.

Po dokončení montáže musí být předána dokumentace odpovídající skutečnému provedení.

Bez této dokumentace:

  • nelze provést řádnou výchozí revizi,
  • nelze splnit požadavky revizního technika,
  • nelze bezpečně uzavřít stavbu z hlediska vyhrazeného elektrického zařízení,
  • nelze bez komplikací dokončit kolaudační proces dle stavebního zákona.

Prováděcí dokumentace je tedy přirozenou druhou fází projektu.

Pokud dokumentace skutečného provedení neodpovídá reálnému stavu, odpovědnost se vrací zpět k projektové fázi.

7. Ekonomika změn během realizace

Každá změna během realizace znamená:

  • časové zdržení,
  • vícepráce,
  • úpravy rozpočtu,
  • tlak ze strany investora,
  • reputační riziko.

Elektro část je častým zdrojem dodatečných změn právě proto, že detaily nebyly řešeny ve fázi projektu.

Systematická elektro část:

  • minimalizuje improvizace,
  • zjednodušuje komunikaci na stavbě,
  • stabilizuje harmonogram,
  • chrání hlavního projektanta před konfliktní situací.

Investoři si dlouhodobě pamatují projekty, které proběhly bez komplikací.

8. Provázání projekt – realizace – revize

Projekt není izolovaný dokument.

Je to první článek řetězce.

Projekt musí být:

  • realizovatelný,
  • měřitelný,
  • revizně ověřitelný.

Znalost realizační praxe a revizní metodiky umožňuje:

  • eliminovat slabá místa,
  • předvídat problematické spoje,
  • navrhnout přístupné měřicí body,
  • minimalizovat závady při výchozí revizi.

Projekt připravený s ohledem na revizi je stabilnější a bezpečnější.

9. Autorizace a partnerský model

Autorizovaný projektant je garantem stavby jako celku.

Elektro část je specializovaná oblast s vysokými normovými nároky.

Spolupráce je nastavena tak, že:

  • elektro část je odborně připravena,
  • je plně koordinována,
  • respektuje architektonickou koncepci,
  • posiluje technickou úroveň projektu,
  • umožňuje bezproblémovou integraci do autorizovaného celku.

Cílem není zasahovat do autorizace.

Cílem je vytvořit technicky silný podklad, který autorizovaný projektant může s jistotou začlenit do celku.

10. Závěr

Elektroinstalace je bezpečnostní a funkční páteří moderní stavby.

Projekt, který je koncipován systematicky, s ohledem na realizaci a revizi, vytváří:

  • technickou stabilitu,
  • ekonomickou předvídatelnost,
  • právní jistotu,
  • dlouhodobou provozní bezpečnost.

Partnerská spolupráce mezi stavebním projektantem a specializovaným elektro projektantem umožňuje dosáhnout vyšší úrovně kvality bez narušení role autorizace.

Projekt není jen dokument.

Je to základ technického systému, který musí obstát v čase.

Stabilní elektro část není náklad. Je to ochrana reputace projektu.

Projekty elektro
Projekt je základ systému, který musí obstát v čase i v provozu.

REALIZACE ELEKTRO

Odborná subdodávka pro stavební firmy

1. Elektroinstalace jako výrobní proces, nikoli pouhá montáž

Elektroinstalace je často vnímána jako montážní činnost.

Ve skutečnosti jde o proces, který vytváří technický systém a současně výrobek.

V okamžiku sestavení rozvaděče vzniká technický výrobek podléhající:

  • harmonizovaným normám,
  • povinnostem výrobce,
  • požadavkům na kusové ověření,
  • povinnosti označení,
  • archivaci dokumentace.

Rozvaděče se řídí normou:
ČSN EN IEC 61439-1 a 61439-2

Montážník, který rozvaděč sestaví, je jeho výrobcem.

Výrobce je povinen:

  • provést kusové ověření,
  • ověřit elektrickou pevnost,
  • ověřit ochranu před úrazem,
  • zkontrolovat ochranné obvody,
  • ověřit mechanickou montáž,
  • vypracovat výrobní dokumentaci,
  • označit výrobek štítkem,
  • vystavit prohlášení o shodě.

Bez těchto kroků není rozvaděč formálně dokončen.

2. Dokumentace skutečného provedení – zákonná povinnost

Zákon 250/2021 Sb. a NV 190/2022 Sb. ukládají povinnost předat dokumentaci odpovídající skutečnému provedení.

To zahrnuje:

  • skutečná schémata zapojení,
  • seznam použitých komponent,
  • technické listy výrobků,
  • protokoly o měření,
  • dokumentaci rozvaděčů jako výrobků,
  • značení obvodů,
  • prohlášení o shodě,
  • atd.

Bez této dokumentace:

  • nelze provést řádnou výchozí revizi,
  • nelze bezpečně uzavřít stavbu,
  • nelze plnohodnotně předat objekt investorovi.

Revizní technik je oprávněn dokumentaci vyžadovat.

V případě pojistné události je dokumentace jedním z prvních požadovaných podkladů.

3. Interní kontrola a testování materiálu

Veškerý používaný materiál:

  • pochází z oficiálních distribučních zdrojů,
  • je opatřen kompletní dodavatelskou dokumentací,
  • je archivován pro budoucí dohledatelnost,
  • je kontrolován při převzetí,
  • je testován během montáže,
  • je instalován dle doporučení výrobce,
  • atd.

Tento přístup minimalizuje:

  • riziko reklamací,
  • nejasnosti při revizi,
  • odpovědnost při poruše,
  • problémy při pojistném plnění.

Materiál bez dokumentace je právní riziko.

4. Rozvaděč jako technický výrobek

Rozvaděč není jen „skříň s jističi“.

Je to:

  • konstrukční výrobek,
  • proudově zatížený systém,
  • bezpečnostní prvek,
  • distribuční uzel objektu.

Je nutné:

  • zohlednit zatížení,
  • zohlednit oteplení,
  • zohlednit zkratové poměry,
  • zohlednit selektivitu,
  • zohlednit přístupnost a údržbu.

Kusové ověření dle ČSN EN IEC 61439 zahrnuje mimo jiné:

  • kontrolu vodičů,
  • kontrolu svorek,
  • kontrolu značení,
  • kontrolu ochranných vodičů,
  • kontrolu izolační vzdálenosti,
  • funkční zkoušku,
  • atd.

Elektroměrové rozvaděče a odběrná místa realizujeme v souladu s požadavky distributora.

Rozvaděč bez těchto náležitostí je problematický při revizi.

5. Koordinace s projektem

Realizace musí vycházet z projektu.

Každá změna oproti projektu:

  • mění parametry ochrany,
  • může ovlivnit selektivitu,
  • může ovlivnit vypínací podmínky,
  • může ovlivnit chování SPD,
  • může změnit celkovou ochrannou koncepci objektu.

Nezdokumentovaná změna v jedné bytové jednotce může změnit chování ochranného systému celého objektu.

Proto:

  • změny dokumentujeme,
  • aktualizujeme schémata,
  • předáváme skutečný stav,
  • připravujeme podklady pro revizi.

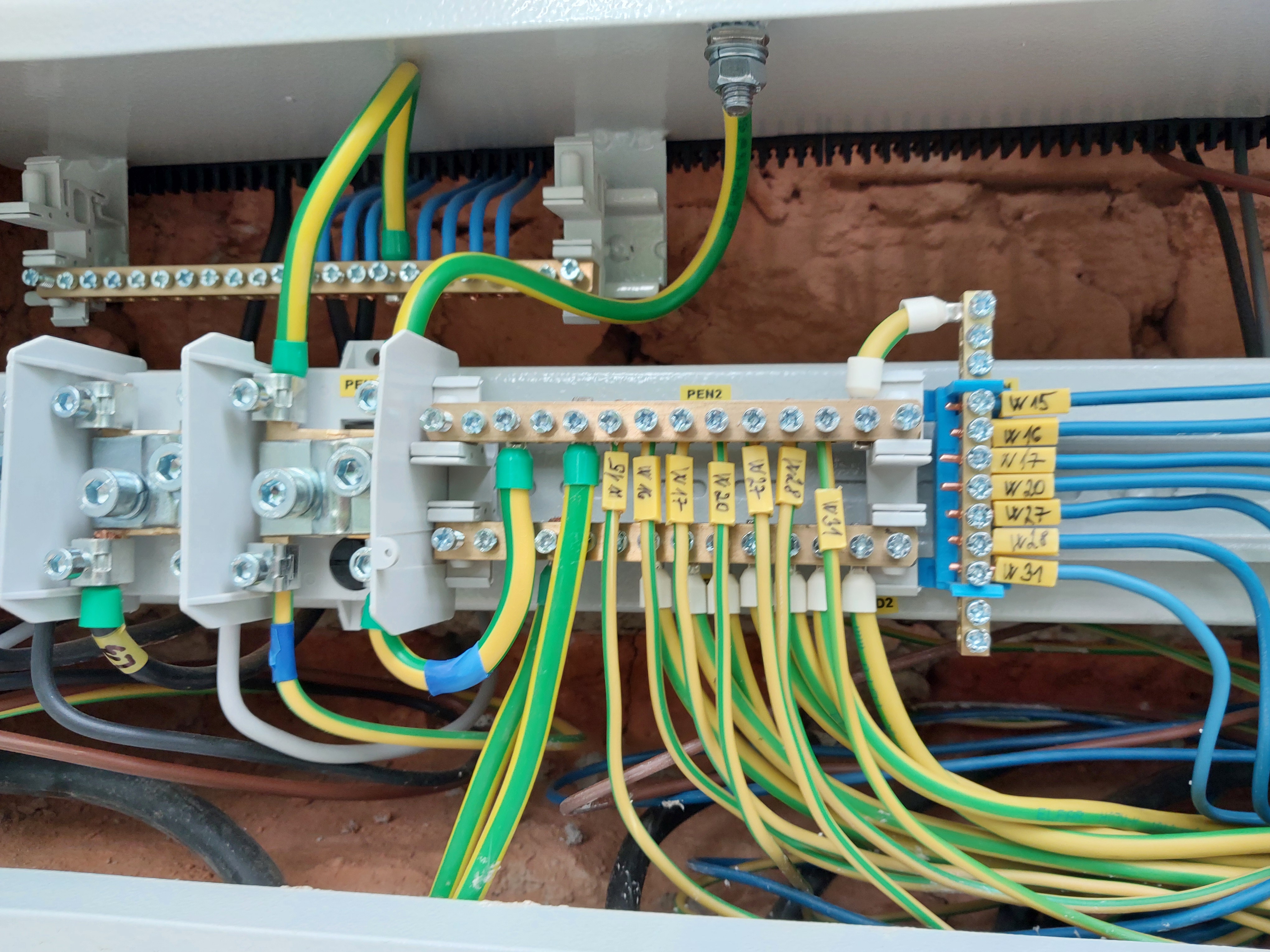

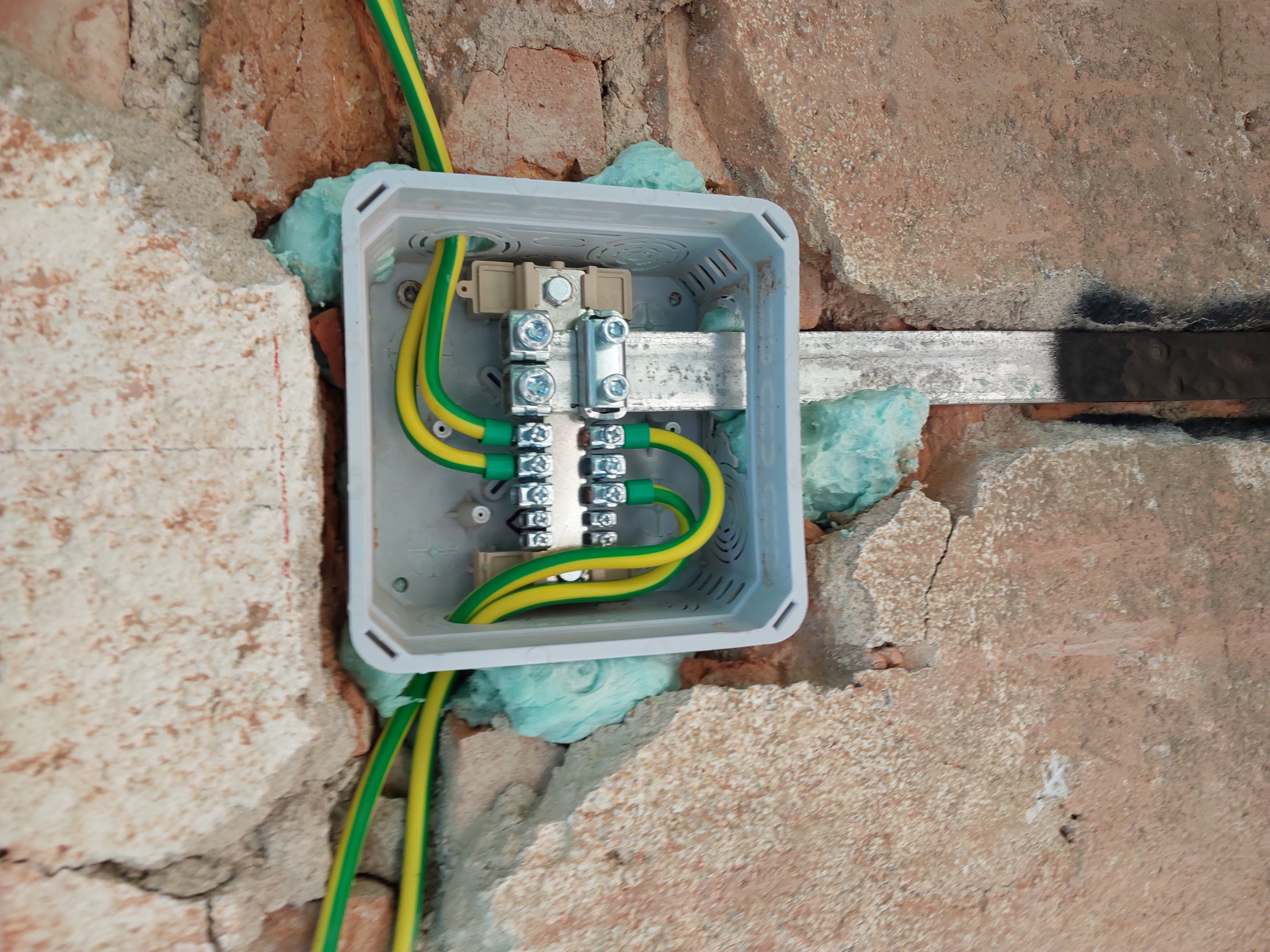

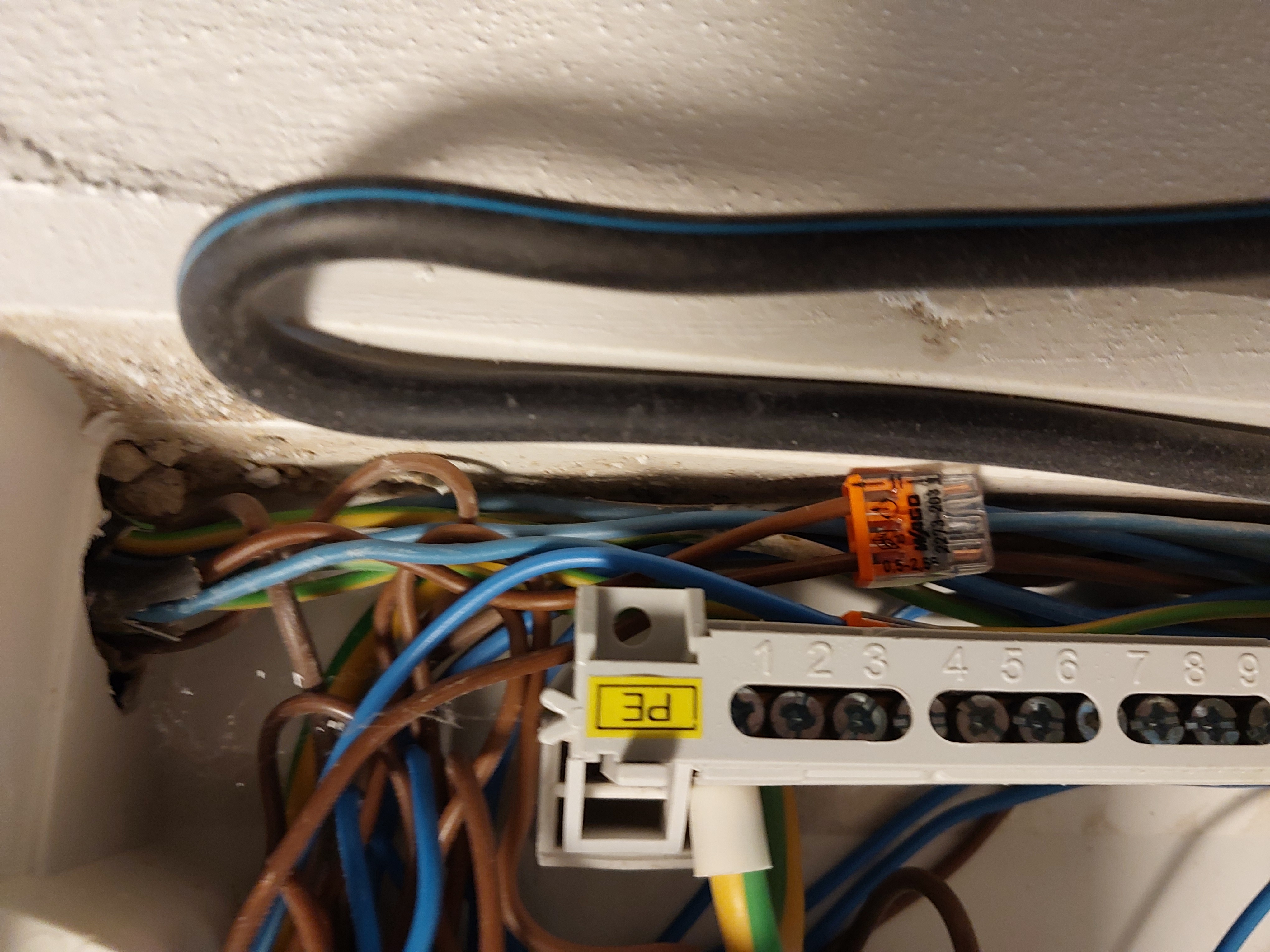

6. Uzemnění a ochranné pospojování

Správně provedené uzemnění je základ bezpečnosti.

Součástí realizace je:

  • hlavní ochranné pospojování,
  • MET,
  • koordinace s LPS,
  • příprava měřicích bodů,
  • dokumentace uzemnění,
  • měření zemních odporů,
  • atd.

Uzemnění je často skryté.

Jeho kvalita je však zásadní při poruše.

7. Součinnost při revizi

Realizace končí až po úspěšné výchozí revizi.

Zajišťujeme:

  • připravenost obvodů k měření,
  • dostupnost dokumentace,
  • součinnost při kontrolách,
  • odstranění případných nedostatků,
  • archivaci protokolů.

Revize není formalita.

Je to technické ověření bezpečnosti instalace.

8. Ekonomika pro stavební firmu

Stavební firma potřebuje:

  • stabilní harmonogram,
  • minimalizaci vícenákladů,
  • snížení reklamací,
  • ochranu reputace.

Plnohodnotná elektro subdodávka:

  • snižuje počet dodatečných zásahů,
  • minimalizuje improvizace,
  • zrychluje předání,
  • snižuje riziko sporů,
  • stabilizuje komunikaci s investorem.

Elektro část je malá procentuálně, ale kritická reputačně.

9. Odpovědnost a pojistné souvislosti

V případě škody:

  • požáru,
  • úrazu elektrickým proudem,
  • poruchy zařízení,
  • přepěťového poškození,

se hodnotí:

  • kvalita realizace,
  • kvalita dokumentace,
  • existence výrobních podkladů,
  • existence kusového ověření,
  • existence prohlášení o shodě.

Dokumentovaná realizace výrazně posiluje pozici generálního dodavatele při řešení pojistné události.

10. Shrnutí

Elektro subdodávka není pouze montážní služba.

Je to:

  • technický proces,
  • výrobní činnost,
  • normativní odpovědnost,
  • dokumentační závazek,
  • bezpečnostní záruka,
  • součást reputace stavby.

Plnohodnotná realizace zahrnuje:

  • výrobní dokumentaci rozvaděčů,
  • kusové ověření,
  • interní testování materiálu,
  • dokumentaci skutečného provedení,
  • přípravu na revizi,
  • archivaci podkladů,
  • atd.

Tento standard zajišťuje:

  • technickou stabilitu,
  • právní jistotu,
  • ekonomickou předvídatelnost,
  • bezproblémové předání stavby.
Realizace elektro
Plnohodnotná realizace zahrnuje výrobu, ověření, dokumentaci i přípravu na revizi.

REVIZE ELEKTRICKÝCH ZAŘÍZENÍ

Komplexní strategie ochrany majetku, odpovědnosti a provozní stability

Elektrická instalace je největší technické riziko každého objektu.
Odpovědnost za její bezpečnost je vždy na vlastníkovi/provozovateli.

1. Zákonná odpovědnost provozovatele, vlastníka a statutárního orgánu

Provozovatel nebo vlastník elektrického zařízení nese plnou, objektivní a nepřenositelnou odpovědnost za jeho bezpečný stav.

Tato odpovědnost vyplývá zejména ze zákona č. 250/2021 Sb., navazujících nařízení vlády a technických norem řady ČSN 33 2000.

Povinnost zajistit bezpečný provoz se vztahuje na celý životní cyklus zařízení:

  • uvedení do provozu,
  • provoz,
  • změny,
  • rekonstrukce,
  • rozšíření,
  • vyřazení.

Odpovědnost nelze delegovat. Revizní technik provádí kontrolu.

Odpovědnost za provoz však zůstává na provozovateli.

Statutární orgán právnické osoby odpovídá za správu majetku s péčí řádného hospodáře.

V případě škody se vždy zkoumá:

  • zda byla revize provedena,
  • zda byla provedena měřením,
  • zda byly závady odstraněny,
  • zda dokumentace odpovídala skutečnosti.

Revizní zpráva je dokument, který rozhoduje o tom, zda byla odpovědnost naplněna – nebo porušena.

2. Riziko změn instalace bez aktualizované dokumentace

Elektroinstalace je systém.

Lokální úprava jedné části může ovlivnit celek.

Typické příklady:

  • rekonstrukce bytu,
  • výměna rozvaděče,
  • instalace klimatizace,
  • nabíječka elektromobilu,
  • rozšíření IT,
  • výměna jističe bez přepočtu zatížení.

Každá změna může:

  • zvýšit zatížení hlavního přívodu,
  • narušit selektivitu jištění,
  • změnit impedanční poměry,
  • ovlivnit ochranné podmínky.

Neevidovaná změna znamená právní i technické riziko. V bytových domech či obecních objektech může individuální úprava jednoho prostoru změnit technické parametry celé soustavy.

Při poruše pak nelze prokázat, v jakém stavu bylo zařízení provozováno.

Naším přístupem je porovnání dokumentace se skutečností a vyhodnocení vlivu změn na celek.

3. Ekonomika prevence

Revize stojí zlomek hodnoty zařízení.

Havárie může stát:

  • statisíce, miliony,
  • provozní odstávky (typická havárie rozvaděče ve společných prostorách znamená odstávku objektu na týdny),
  • reputační škody.

Prevence je vždy levnější než následky.

Prediktivní přístup umožňuje plánovat investice a stabilizovat náklady.

4. Predikce degradace zařízení

Elektrická zařízení podléhají degradaci:

  • uvolňování spojů,
  • oxidace kontaktů,
  • zvyšování přechodových odporů,
  • stárnutí izolací,
  • zhoršování parametrů RCD,
  • zhoršování uzemnění.

Opakovaným měřením:

  • impedance poruchové smyčky,
  • izolačního odporu,
  • spojitosti PE,
  • vybavovacích časů RCD,
  • odporu uzemnění,
  • zatížení větví,
  • atd.,

lze identifikovat trend.

Trend umožňuje predikovat:

  • blížící se poruchu,
  • přetížení,
  • degradaci ochrany,
  • zhoršování bezpečnosti.

Revize se mění z kontroly na nástroj řízení technického rizika. Jednorázová revize nic neříká o vývoji.

5. Co skutečně obsahuje naše revize

Naše revize není formální kontrola.

Zahrnuje kontrolu:

  • rozvaděčů,
  • elektroměrových sestav,
  • světelných a zásuvkových obvodů,
  • společných prostor,
  • technologických zařízení,
  • datových rozvaděčů,
  • LPS - hromosvodu,
  • uzemnění,
  • pospojování,
  • přepěťových ochran,
  • antén,
  • nouzového osvětlení,
  • atd.

Revizní činnost zahrnuje také kontrolu souladu elektroměrových částí s podmínkami distributora.

Provádíme skutečná měření:

  • impedance poruchové smyčky,
  • izolační odpor,
  • spojitost ochranných vodičů,
  • testy RCD ve všech jejich charakteristikách,
  • odpor uzemnění,

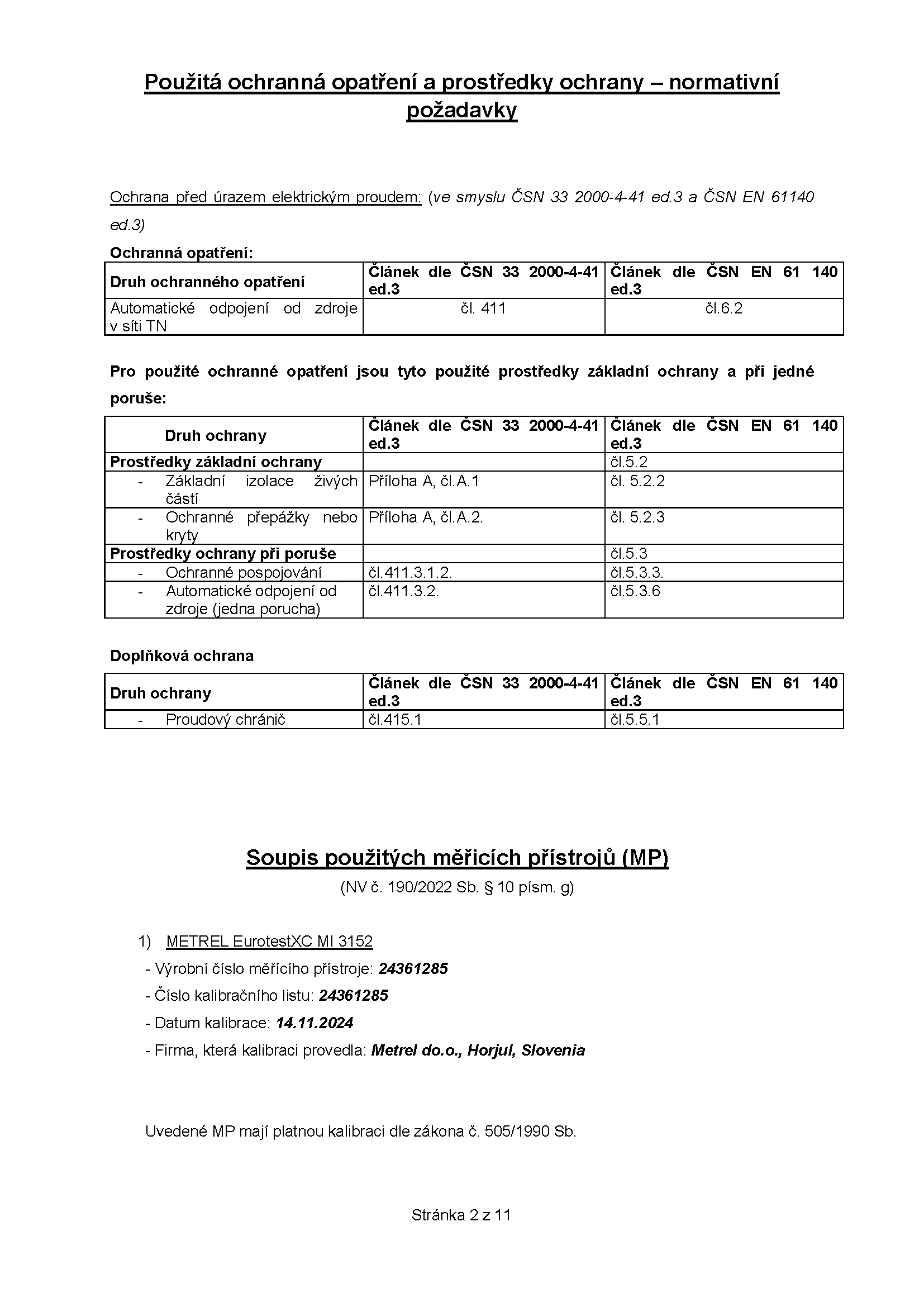

  • kontrolu selektivity,
  • vyhodnocení dle ČSN 33 2000-4-41,
  • atd.

Struktura naší revizní zprávy

  1. Identifikace objektu
  2. Rozsah revize
  3. Popis soustavy
  4. Tabulka měřených hodnot
  5. Přehled závad
  6. Návrh opatření
  7. Jednoznačný závěr
6. Jak poznat formální revizi od skutečné revize

Formální revize:

  • bez měření,
  • nedostatečný rozsah měření,
  • bez tabulek,
  • bez závad,
  • bez struktury,
  • nepřehledná,
  • bez návaznosti na dokumentaci.

Skutečná revize:

  • měření s hodnotami,
  • normové vyhodnocení,
  • strukturovaná zpráva,
  • archivace,
  • návrh nápravných opatření,
  • jednoznačný závěr.

Rozdíl je zásadní. V krizové situaci rozhoduje kvalita dokumentace.

7. Vazba na pojišťovny

Při škodě je zkoumáno:

  • zda byly plněny revizní povinnosti,
  • zda byla zařízení bezpečná,
  • zda byly závady řešeny.

Pojišťovny běžně požadují doložení revizní dokumentace.

V praxi je revizní zpráva jedním z prvních dokumentů, které si likvidátor vyžádá.

Nedostatečný rozsah nebo formální provedení může být důvodem ke krácení plnění.

Systematická revize znamená ochranu.

8. Trestněprávní rovina

Při úrazu nebo požáru je revizní dokumentace důkazním materiálem.

Pokud revize nebyla provedena nebo byla provedena formálně, může být jednání posuzováno jako nedbalostní porušení povinností.

Revize může být ochranným štítem. Nebo důkazem opomenutí.

9. Revize jako nástroj řízení odpovědnosti v samosprávě

U veřejného majetku je revize součástí řízení odpovědnosti.

Prokazuje:

  • péči řádného hospodáře,
  • transparentnost,
  • kontinuitu, kontrolu.

Revize je součástí řízení majetku.

10. Model dlouhodobé spolupráce

Vytváříme:

  • strukturovanou mapu zařízení/objektu,
  • systém sledování termínů,
  • archivaci dokumentace,
  • vyhodnocení trendů,
  • reporty vedení.

Nabízíme dlouhodobý servisní model, ve kterém přebíráme systémovou kontrolu termínů, archivaci dokumentace a technickou kontinuitu.

Provozovatel získává přehled, jistotu a stabilitu.

11. Strategický závěr

Revize není papír.

Je to:

  • ochrana majetku,
  • ochrana osob,
  • ochrana odpovědnosti,
  • ochrana statutárního orgánu,
  • ochrana veřejného majetku,
  • stabilizační nástroj řízení.

Systematická, měřením podložená revize je investicí do bezpečnosti a právní jistoty.

Revize elektrických zařízení

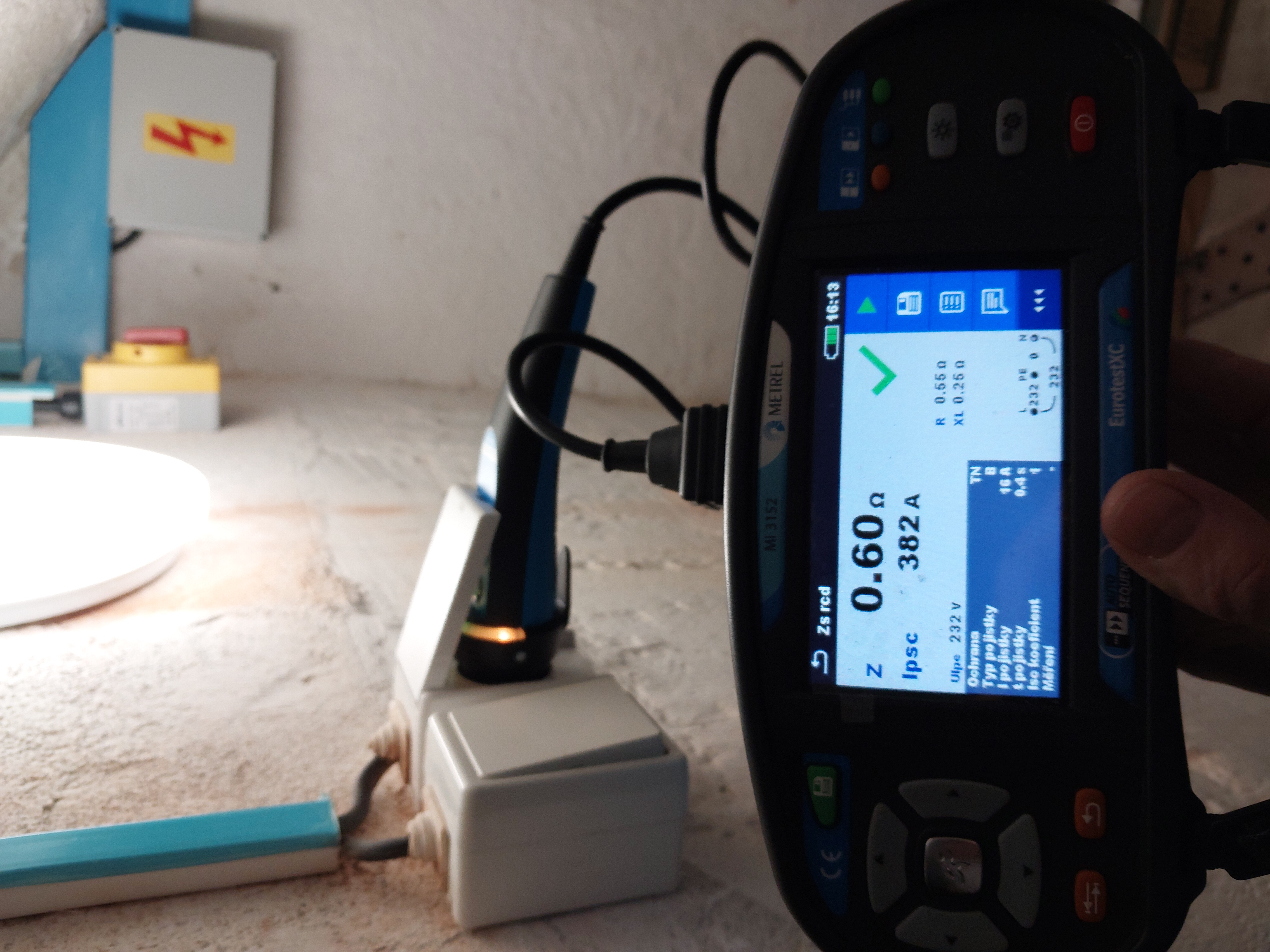

Nedostatečná revizní měření
Naše revize
Naše revize
Naše revize
Měřením podložená revize je investicí do bezpečnosti a právní jistoty.
JANTE Elektro ENG CZ Kontakt Poptat Jak na to Ceník O nás Naše služby Revize elektrických zařízení Realizace elektro Projekty elektro Naše služby Zapnout zjednodušené zobrazení webových stránek Grafika Weby 3D Elektro Ubytování JA N TE G r aphics s r . o. 602 363 669 info@jantegraphics JANTE Elektro ENG CZ Kontakt Poptat Jak na to Ceník O nás Naše služby Zapnout zjednodušené zobrazení webových stránek Grafika Weby 3D Elektro Ubytování JA N TE G r aphics s r . o. 602 363 669 info@jantegraphics.cz
